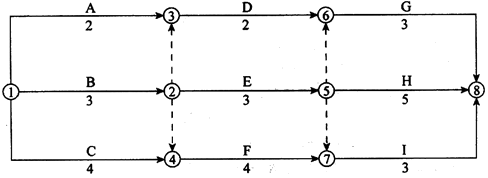

某工程网络计划如下图所示(时间单位:d),图中工作D的自由时差和总时差分别是(
某工程网络计划如下图所示(时间单位:d),图中工作D的自由时差和总时差分别是(
考试题库
2022-08-02
40
问题
某工程网络计划如下图所示(时间单位:d),图中工作D的自由时差和总时差分别是( )d。
A.0和3B.1和0C.1和1D.1和3
选项
A.0和3
B.1和0
C.1和1
D.1和3
答案
D
解析
本题考查的是时间参数的计算及关键线路法。总时差用经过D的所有路线中最长的一条与关键路线比,差多少就是多少。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2715667.html
本试题收录于:
目标控制交通工程题库监理工程师分类
目标控制交通工程
监理工程师
相关试题推荐
绩效作为一种工作结果和工作行为,其特点不包括( )。A.多因性 B.稳定性
企业人力资源规划中员工使用计划的目标主要有( )。A.明确部门编制 B.提高
关于内部招聘具有的优点,下列说法错误的是( )。A.有助于员工安心工作,防止和
以下关于人岗匹配原理的说法错误的是( )。A.工作的报酬与员工的工作动机要匹配
在企业培训需求分析系统中,属于工作层面培训需求分析的内容的是( )。A.企业目
某企业计划投资某项目,总投资为39000元,5年收回投资。假设资金成本率为10%
在财务可行性评价指标中,不考虑资金的时间价值的指标是( )。A.内部报酬率
下列各项属于在工作分析的分析阶段主要进行的工作的是( )。A.审查工作信息
下列关于网络营销的方式的说法错误的是( )。A.即时通讯营销是企业通过即时通信
租赁筹资的主要缺点是( )。A.成本高 B.时间长 C.风险大 D.手续
随机试题
DuringthedraftingoftheDeclarationofIndependenceandthedraftingoftheC
[originaltext]W:Hi,Mark,howisitgoing?M:Well,notsogreat.W:What’swr
()环城公路()重点城市[br]()旅游区()地铁O、K
工程质量事故,特别是重大质量事故,原因往往是多方面的,由单纯一种原因造成的事故很
中国的技术可开发水电资源主要集中在()、雅鲁藏布江和黄河等流域。A.长江 B
男性,45岁,反复发作性头痛二年,常在秋季发作,发作时表现为右侧眼眶周围严重的钻
()的掌握和运用程度是衡量教师职业专业化水平的最重要的标志。A.专业技能 B.
一项成功的人力资源战略,不仅要紧紧把握住全局性和关键性的问题,还需要从( )、
一般情况下,动脉舒张压主要反映( )。A.心脏搏出量 B.心率 C.外周阻
(2019年真题)已完成工程计划费用1200万元,已完工程实际费用1500
最新回复
(
0
)
