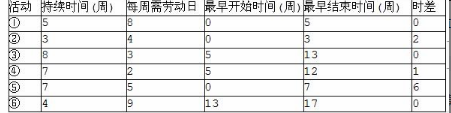

某公司要建设一个网站,下表是建设中各项活动的时间需求及人员需求预算值。
13、[问题1]按每项活动最早开始时间画出该项目计划安排甘特图。
14、[问题2]计算:(1)该项目每周所需人工数
(2)周人工数的最大差值。15、[问题3]为使资源配置均衡,调整项目活动的起始时间,使每周所需人工数最大差值为7。调整结果为:活动(3)推后(4)周开始,活动(5)推后(6)周开始。
选项
答案
解析

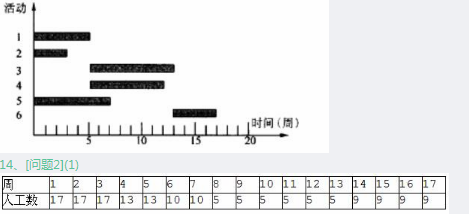

13、[问题1]
(2)1415、[问题3](3)4(4)1(5)5(6)513、[解析] [问题1]甘特图也称条形图,是一个二维平面图。在用于描述项目进度和项目计划时,纵向表示活动内容,横向表示活动时间,以活动开始时间起到活动结束时间止,横道线的长度表示了该活动的持续时间。本题按照表中给出的参数,以6项活动的最早开始时间起,按照持续时间的长度画图即可。14、[解析] 以[问题1]所描绘的甘特图为基础,逐次依照横坐标周数序数,按周累加纵坐标对应各活动的人工数,即得每周所需人工数。依照1至17周每周所需人工数,查到周需人工数最大值为17,最小值为3,其差为14,即周人工数的最大差值为14。15、[解析] 由该项目的工作安排甘特图可以粗略看出,活动5与其他活动的相关性如下:与活动1、2并行开始,使得前1~3周人工数需求为最大值17,对其合理调整将不会影响整个工期;与活动3、4交错开始,但不存在前后序的逻辑关系;与活动6可能有前后序的逻辑关系,但这两个活动间的自由时差为6。综合题目给出的该项目各活动时间与人工需求参数表进行相应调节。首先将活动5推后5周,使得活动1完成后再开始活动5,这样各周所需人工数如下表:
此时,各周所需人工数的最大差值为9,需再做调节。由于活动4仍然有一周的时差,因此将活动4推后1周,则各周所需人工数为:
至此,各周所需人工数的最大差值为7,符合题目要求,调节完毕。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2423230.html
本试题收录于:
中级 电子商务设计师题库软件水平考试初中高级分类
中级 电子商务设计师
软件水平考试初中高级
相关试题推荐
停用苯丙酮尿症饮食疗法的时间一般认为A.1~2岁 B.3~4岁 C.4~5岁
使用单面蓝光治疗箱时,更换体位间隔的时间是A.每1h1次 B.每2h1次 C
猩红热发热至皮疹出现的时间是A.12小时 B.~48小时 C.49~60小时
护理管理的特点A.管理的科学性B.管理的自然属性C.管理的广泛性D.人和时间E.
出生后如果加强护理可能存活的最早时间是A.16周B.20周C.28周D.36周E
按控制的时间不同,控制可以分为A.技术控制、质量控制、资金控制、人力资源控制B.
护理人员进行优化组合,使不同年龄阶段、个性、特长的护理人员充分发挥个人潜能,做到
根据患者护理需要编设护理人员属于A.满足患者护理需要原则B.合理结构原则C.优化
在编设和使用护理人员时,在保证优质、高效的基础上减少人力成本的投入属于A.满足患
记录和总结每日的时间消耗情况,分析时间浪费的原因,采取适当的措施属于A.ABC时
随机试题
Themayor______hispoliticalviewontheradio.A、setupB、setforthC、setabout
灭B类火的灭火器(水基型灭火器除外),灭火级别是21B~34B时在20℃时的最小
艺术构思的主要方式有哪几种?( )A.艺术概括 B.艺术变形 C.艺术审美
资料 某审计厅于2016年3月派出审计组对大地百货公司2015年财务收支进行
下面关于证券公司代销金融产品的基本原则说法正确的是()。 ①避免利益冲突
应聘者一进入面试现场,面试考官就觉得他不错,这种面试偏见属于( )。A.晕轮效
儿童发展的性别差异研究表明,学前期男童和女童之间最大的差异在于A.语文测验成绩
( )是指借款人能够履行合同,没有足够理由怀疑贷款本息不能按时足额偿还的贷款。
一般情况下,需要由主治医师申请、上级医师审核、科室主任核准签发的输血备血量是(
女,65岁,发作性左胸痛5年,疼痛放射至左肩,发作持续3-4分钟,休息后可缓解。
最新回复
(
0
)
