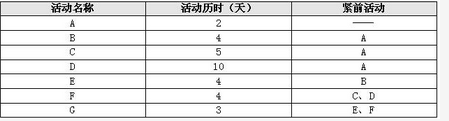

因公司进行一个项目其包含A,B,C,D,E,F,G七个活动,各活动的历史估算和活

题库2022-08-02  17

问题 因公司进行一个项目其包含A,B,C,D,E,F,G七个活动,各活动的历史估算和活动间的逻辑关系如下表所示,该项目的工期是   ( )   天。因该项目对资源限制和项目的不确定性,为保证项目的按质按量的完成,项目经理薛大龙采用了在原进度计划采用了关键链路法,设置了项目的接驳缓冲为1天和项目缓冲为4天,其关键路径是 (请作答此空)条。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 A

解析 关键路径是ADFG,总工期是2+10+4+3=19天。增加项目缓冲4天后,关键路径依然是ADFG,总工期是=19+4=23天
转载请注明原文地址:https://www.tihaiku.com/congyezige/2296345.html
