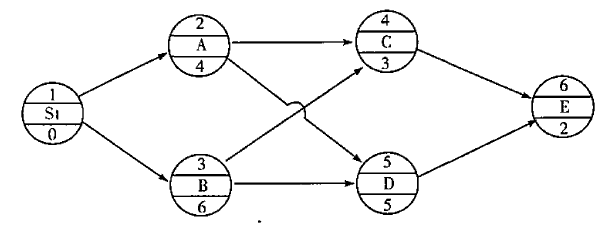

某工程单代号网络计划如下图所示,其关键线路为( )。 A.1→2→4→6

考试题库2022-08-02  20

问题 某工程单代号网络计划如下图所示,其关键线路为(   )。A.1→2→4→6B.1→3→4→6C.1→3→5→6D.1→2→5→6

选项 A.1→2→4→6
B.1→3→4→6
C.1→3→5→6
D.1→2→5→6

答案 C

解析 2022年教材P204
知识点:制定进度计划的方法。关键线路是自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路。通过计算,线路1→3→5→6总持续时间最长为6+5+2=13,故为关键线路,其他线路持续时间均小于13
