首页
登录
建筑工程

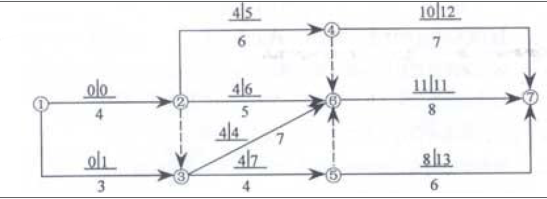

某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明(
某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明(
admin
2022-08-02
63
问题
某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()。
A.工作1-3的自由时差为1B.工作2-4的自由时差为1C.工作2-6的总时差为2D.工作3-6为关键工作E.工作5-7的总时差为5
选项
A.工作1-3的自由时差为1
B.工作2-4的自由时差为1
C.工作2-6的总时差为2
D.工作3-6为关键工作
E.工作5-7的总时差为5
答案
ACDE
解析
A√,工作1-3 的自由时差=4-(3+0)=1
B×,工作2-4 的自由时差=10-(4+6)=0
C√,工作2-6 的总时差=最迟开始-最早开始=6-4=2
D√,工作3-6 为关键工作:总时差=4-4=0
E√,工作5-7 的总时差=13-8=5
转载请注明原文地址:https://www.tihaiku.com/jzgc/307984.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
下列监理单位用表中,可由专业监理工程师签发的是()。 A.工程临时延期
建设工程档案是指()。 A.在工程设计、施工等阶段形成的文件
在EPC模式条件下,工程质量管理的重点是()。 A.竣工检验B.竣工
CM模式应用的局部效果可能较好,而总体效果可能不理想的是()的工程。
在监理工作中,监理工程师对质量控制的技术措施是()。 A.制定质量监督
项目监理机构的组织设计和建设工程监理实施均应遵循()的原则,但两者却有着不同的
建设工程监理工作由不同专业、不同层次的专家群体共同来完成,()体现了监理工作的
建设工程风险评价的主要作用在于确定()。 A.风险损失值的大小B.风
为了将投资、进度、质量三大目标联系起来,且便于偏差原因分析,建设工程目标应当按(
对建设工程三大目标的统一关系进行定量分析时,应注意的问题之一是()。
随机试题
[originaltext]IlikeChinesefood.Howaboutyou?[/originaltext]A、Yes,itis.B
Manypeoplethinkofdesertsas________regions,butnumerousspeciesofplants
Thousandsofworkersinthesmalltownare______sincethecarfactoryhasclosed
接听客户投诉电话,秘书应首先()。A.做好解释 B.表示致歉 C.了解事情
在下列疾病中,低度恶性肿瘤是:()A.鳞状细胞乳头状瘤 B.鳞形细胞癌
非语言性沟通技巧不包括A.面部表情 B.触摸 C.反应时间 D.提问 E
下列关于公司为公司股东或者实际控制人提供担保的说法中,正确的是( )。 Ⅰ.
治疗心脾两虚所致癫证,应首选的方剂是( )。A.养心汤合甘麦大枣汤 B.黄芪
桑杏汤是治疗咳嗽的常用方剂,其针对的证候是()A.风寒犯肺 B.风热犯肺
下列关于筹资管理的原则说法正确的有()。A.结构合理原则是根据生产经营及其发展
最新回复
(
0
)
