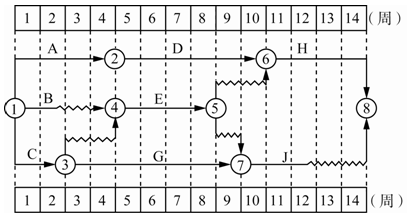

某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差( )。
A.分别为2周和4周B.均为2周C.均为4周D.分别为3周和4 周
选项
A.分别为2周和4周
B.均为2周
C.均为4周
D.分别为3周和4 周
答案
A
解析
本题考查的是双代号时标网络计划。由图可直接看出工作B的自由时差为2周;工作B所在的最长线路为BEH,工期为2+4+4=10周,而总工期=14周,则工作B的总时差=14-10=4周。
转载请注明原文地址:https://www.tihaiku.com/jzgc/29711.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
施工成本计划编制依据包括( )。A.合同文件 B.相关设计文件 C.项目管理
根据《建设工程质量保证金管理办法》(建质[2017]138号),质量保证金总预留
施工合同履行过程中发生如下事件,承包人可以据此提出施工索赔的是( )。A.工程实
由于承包人的原因使工程未在约定的时间内竣工的,对原约定竣工日期后继续施工的工程进
根据《建筑安装工程费用项目组成》,因病而按计时工资标准的一定比例支付的工资属于(
根据《建筑安装工程费用项目组成》,施工企业为保障安全施工搭设的防护网的费用应计入
根据《建筑安装工程费用项目组成》,施工企业发生的下列费用中,应计入规费的是()
根据《建筑安装工程费用项目组成》(44号文),按照构成要素分,属于建筑安装工程施
根据《建筑安装工程费用项目组成》(2013)44号,下列各项属于企业管理费的有(
下列建设工程项目风险中,属于经济与管理风险的有( )。A.人身安全控制计划 B
随机试题
[originaltext]TheUnitedStateshasrecordedanotherhugemonthlytradedefi
ShouldYouLearnThai?HereareeightfeaturesaboutThailanguagetohelpstude
It’sindicatedinthepassagethatsomethingimportantshouldbeknownforus__
某事业单位经批准处置报废的检测设备两台。每台计算机的账面原值为20000元,每台
A.增加血糖去路,减少血糖来源 B.直接作用于胰岛β细胞,刺激内源性胰岛素释放
下列哪项属慢惊风的治疗原则A.清热镇惊 B.清热豁痰 C.凉肝熄风 D.清
属于靶向抗肿瘤药的是A.埃罗替尼 B.吉西他滨 C.紫杉醇 D.多西他赛
甲公司2020年度取得销售货物收入1000万元,发生的与生产经营活动有关
关于水泥的技术要求,属于选择性指标的是()。A.体积安定性 B.细度
最新回复
(
0
)
