某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司订立了工程

考试题库2022-08-02  3

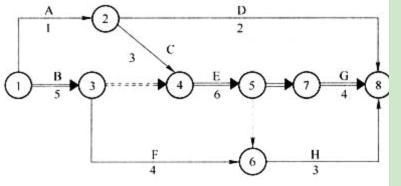

问题 某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下。甲乙双方约定8月15日开工。工程施工中发生如下事件:事件1:降水方案错误,致使工作D推迟2天,乙方配合用工5个工日,窝工6个工日;事件2:8月21日至8月22日,场外停电,停工2天,造成人员窝工16个工日。事件3:因设计变更,工作E工程量由招标文件的300m3增至350m3,超过了10%,合同中该工作的单价为55元/m3,经协商调整后综合单价为50元/m3;事件4:为保证工程质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3;事件5:在工作B、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1d时间,机械1台班,人工10个工日。【问题】5、监理工程师如何减少或避免工程延期事件的发生?

选项

答案

解析 5、监理工程师应做好以下工作,减少或避免工程延期事件的发生:(1)选择合适的时机下达工程开工令。(2)提醒业主履行施工承包合同中所规定的职责(3)妥善处理工程延期事件。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2717858.html

最新回复(0)
