首页
登录
建筑工程
某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。合同约定
某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。合同约定
admin
2022-08-02
90
问题
某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。合同约定:工期提前奖金标准为20000元/天,逾期完工违约金标准为20000元/天。
施工中发生如下事件:事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34天。事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26天。事件3:在C工作中,施工单位采取赶工措施,进度曲线如下图。事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:1.计算计划总工期,指出关键线路。2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。3.根据事件3,指出C工作的实际工作持续时间;说明第100天末时C工作实际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务。4.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。
选项
答案
解析

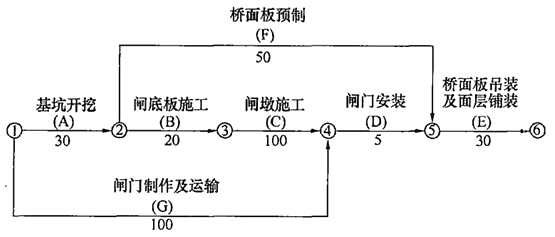

1.关键线路:A→B→C→D→E;计划总工期:30+20+100+5+30=185(天)。
2.事件1,责任方为项目法人,A工作是关键工作,会造成总工期拖延4天。
事件2,责任方是施工单位,B工作是关键工作,会造成总工期拖延6天。
事件4,责任方是项目法人,G工作不是关键工作,总时差50天,影响总工期拖延3天。

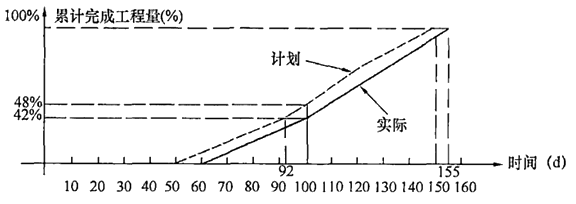

3.C工作实际工作持续时间:155-60=95(天)。第100天时C工作实际完成累计工程量42%,而计划累计工程量为48%,实际比计划滞后6%的累计工程量;实际比计划滞后8天,第100天赶工2天。
4.实际总工期155+35=190(天);承包商获得的工期补偿天数为4天;承包商承担1天的拖延,罚款20000元。
转载请注明原文地址:https://www.tihaiku.com/jzgc/232838.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
机电工程常用的电气工程设备安装的主要性能不包括( )。A.受电 B.变压
下列耐火喷涂料施工技术要点中,错误的是( )。A.采用湿法喷涂 B.喷涂方向
以下施工方案需组织专家论证的是( )。A.系统送电方案 B.非常规方法吊装3
一、背景 某电梯安装公司承接一新建小区的电梯安装工程。曳引驱动乘客电梯型号:H
某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要
某省辖市新建坑口电厂一期安装工程,装机容量为2×50MW的汽轮发电机组。采用直接
某发电厂安装工程,工程内容有锅炉、汽轮机、发电机、输煤机、水处理和辅机等设备。工
由国家和民营企业共同兴建的某大型炼钢厂。起初,建设单位拟定由中央直属的一家冶金建
某电站机电安装工程,建设单位在相关媒体和注册的电子招标投标交易平台发布了公告,公
某机电安装工程由业主邀请同行业有业绩的A、B、C、D、E、F六家施工单位进行机电
随机试题
Forlaymenethnologyisprobablythemostinterestingofthebiologicalscie
Differentcountriesanddifferentraceshavedifferent(11).InChina,itisim
劳动力参与率主要是指在( )以上人口中,就业人口与失业人口之和所占的百分比。A
1、资料(一) 东富汽车股份有限公司(以下简称东富汽车或公司)是由东富汽车工业
计算机查错主要从()方面检查。A.数据库设计合理编码 B.逻辑查错 C.
在资产评估过程中,资产的价值不在于过去的生产成本或销售价格,而是应当基于对资产未
按免疫球蛋白重链抗原性的不同可将其分为几类A.三类 B.二类 C.二型 D
(2020年真题)两项资产的收益率具有负相关时,才能分散组合的投资风险。()
岩体在地壳运动的作用下,受力发生变形达一定程度后,在其内部产生了许多断裂面,使岩
某分项工程高处作业高度10m,其高处等级、坠落半径分别是( )。A.一级、2m
最新回复
(
0
)
