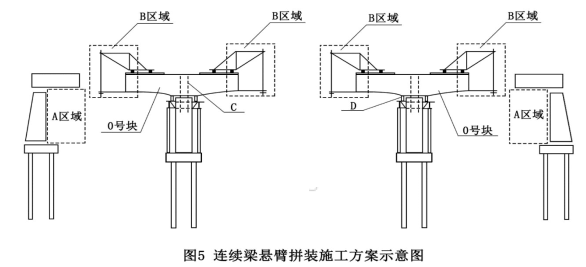

某公司承建一座公路桥梁工程,该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝

admin2022-08-02  20

问题 某公司承建一座公路桥梁工程,该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土连续梁结构,重力式 U 形桥台,基础均采用扩大基础。开工日期为 2018年 7 月,竣工日期为 2020年 10月。 施工中发生如下事件:事件一:项目部进驻现场后发现施工现场有水,平均水深 5m,在桥头处有一荒废空地,面积为 50亩。项 目部讨论选择了悬臂拼装,施工方案示意图如图 5 所示。事件二:项目部在梁板预制场设置了预制场简介牌、施工平面布置图、工艺流程图、材料标识牌、钢筋大 样图、消防保卫牌。事件三:项目部对安全施工提出以下要求:(1)要求 1:挂篮的抗倾覆、锚固和限位结构的安全系数均不得小于 1.5。(2)要求 2:挂篮应呈全封闭状态,四周应有围护设施,操作平台下应挂安全网、上下应有专用扶梯。 (3)挂篮行走应缓慢,速度宜控制在 O.5m/min以内,并应由专人指挥。 (4)对于自锚式挂篮在吊装本梁段后,可直接解除挂篮尾部锚固。事件四:在 3 号梁段拼装时,施工工艺流程如下:吊机就位→起吊梁段→初步定位试拼→检查并处理管道接头→移开梁段→E→接缝面上涂胶接材料→正式定位、贴紧梁段→张拉临时预应力筋→放松起吊索→F→张拉 预应力筋后移挂篮→下一梁段拼装。事件五:项目部对悬臂拼装梁的实测项目有:轴线偏位、合龙后同跨对称点高程差、相邻梁段间错台。 问题:1.写出事件一图 5 中 B 区域梁段宜采用哪种拼接方式,并写出图 5中 C、D 所表示含义。 2.写出事件二中梁板预制场还需设置哪些场内标识、标牌。(写出三个即可) 3.事件三中项目部对安全施工提出的要求是否正确。4.写出事件四中 E、F 所代表的的工序名称。 5.事件五中悬臂拼装梁的实测项目还有哪些,请补充。

选项

答案

解析 1.(1)B 区域梁段宜采用湿接缝拼接方式。(2)C 为临时固结用的预应力筋或钢筋、D 为临时支承。
2.梁板预制场还需设置的场内标识、标牌有操作规程、混凝土配合比牌、安全警告警示牌。 3.(1)错误;(2)正确;(3)错误;(4)错误。
4.E为穿临时预应力筋入孔,F 为穿永久预应力筋。
5.悬臂拼装梁的实测项目还有混凝土强度、顶面高程。
