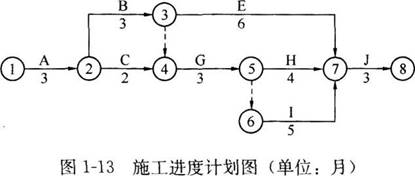

某工程项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图1-13所示。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件: 事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。 事件2:由于设计变更导致工作G停工2个月。 事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。【问题】1.该建设项目初始施工进度计划的关键工作有哪些计划工期是多少2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少3.绘制增加工作D后的施工进度计划并计算此时的总工期。4.工作G、D拖延对总工期的影响分别是多少说明理由。5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
选项
答案
解析

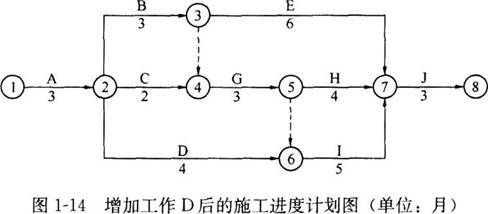

1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17个月。2.工作C的总时差=1个月;工作E的总时差=2个月。3.增加工作D后的施工进度计划如图1-14所示。
此时的总工期=3+3+3+5+3=17个月。4.工作G、D拖延对总工期的影响: (1)工作G的拖延使总工期延长2个月。 理由:工作G位于关键线路上,总时差为0,它的拖延将影响总工期。 (2)工作D的拖延对总工期没有影响。 理由:工作D不在关键线路上,且工作D的总时差为2个月大于拖延工期1个月,因此D工作的拖延对总工期没有影响。5.承包商施工进度计划调整的最优方案:压缩I工作和J工作的持续时间各1个月。 理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间各1个月,其增加的费用为2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间各1个月。
转载请注明原文地址:https://www.tihaiku.com/jzgc/215451.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
碎石沥青混凝土在施工时,采用小料堆集料堆放,主要是为了()。A.防止集料表
适用于各类土(包括强风化岩)的水中低桩承台基坑施工的围堰是()。A.钢板桩
钻机的选型宜根据()等因素综合确定A.孔位 B.孔径 C.施工环境条件
桥梁基础施工中常用的基坑排水方法有()。A.止水帷幕法 B.集水坑排水法
采用土钉支护加固坑壁时,施工前应制定()和施工监控方案,配备适宜的机具设备
对锚杆、预应力锚索和土钉支护,均应在施工前按设计要求进行()的验证试验,并
钻孔灌注桩施工的主要工序中,首先是()。A.制备泥浆 B.埋设护筒 C
梁式桥现浇施工时,梁体混凝土在顺桥向宜()进行浇筑。A.从高处向低处 B
在钻孔桩施工质量控制中,清孔后的泥浆性能指标,相对密度为()A.1.5
钢筋混凝土中承式拱桥是根据()划分的。A.桥梁的用途 B.行车道位置
随机试题
A.negligibleB.overuseC.proceduresD.abnormalE.patientsF.potent
Mostoftheearliest______intoAmericacamefromEurope.A、migrantsB、emigrantsC
教育部所颁布的《普通高等学校学生管理规定》是我国的教育行政法规。
2012年,某省规模以上工业增加值10875亿元,比上年增长7.1%,月度增速从
四连杆机构如图所示,己知曲柄O1A长为r,且O1A=O2B,O1O2=AB=2b
暑假期间小学生王某和李某相约在学校打篮球。在争抢过程中,王某不慎将李某撞倒在地上
现役军人在对敌作战、边海防执勤或抢险救灾任务中失踪,经法定程序宣告死亡的,按照(
张明是一家著名高科技企业的人力资源总监,企业成立时他就负责人力资源工作。公司的主
会计科目初始数据录入是指第一次使用账务处理模块时,用户需要在开始日常核算工作前将
关于第四心音,下列说法不准确的是A.在心底部较明显 B.结性心律时听不到第四心
最新回复
(
0
)
