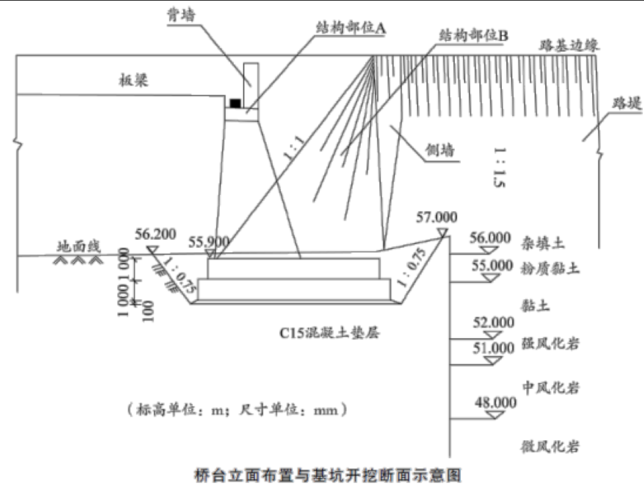

某公司承建一座桥梁工程,上部结构采用 20m 预应力混凝土简支板梁;下部结构采用

admin2022-08-02  15

问题 某公司承建一座桥梁工程,上部结构采用 20m 预应力混凝土简支板梁;下部结构采用重力式 U型桥台,明挖扩大基础。地质勘察报告揭示桥台处地质自上而下依次为杂填土、粉质黏土、黏土、强风化岩、中风化岩、微风化岩。桥台立面如图所示。施工过程中发生如下事件:事件一:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度:(1)贯通测量及控制网测量不得少于两遍,并进行换手测量,测量成果经项目经理确认后方可采用。(2)一切原始观测值和记录项目在现场记录清楚,如果书写错误,必须用涂改液进行涂改。事件二:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,施工单位按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。事件三:扩大基础混凝土结构施工前,对地基基底进行检验,检项内容包括:基底的平面位置、尺寸;基底处理和排水情况是否符合规范要求;施工记录及有关试验资料等。【问题】1.写出图中结构 A、B 的名称。2.简述桥台在桥梁结构中的作用。3.改正事件一中的错误。4.指出事件二中基坑排水最适合的方法。5.补全事件三中基坑地基基底检验内容。

选项

答案

解析 1.结构 A:台帽。结构 B:锥形护坡。
2.桥台作用:一边与路堤相接,以防路堤滑塌;另一边支承桥跨结构的端部。
3.(1)测量成果必须经项目总工审核、监理工程师复核确认方可采用。
(2)记录数据出错时,可用单横线作划掉标记后在其上方重写,不得进行涂改、撕页。
4.事件二中明挖扩大基础的基坑开挖深度不深,坑壁只有少量潜水出露,无严重流沙现象,因而从经济性角度选择集水坑排水方法。
5.地基基底检验内容还有基底高程、基底的地质情况和承载力是否与设计资料相符。
