首页
登录
建筑工程
背景资料:某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合
背景资料:某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合
admin
2022-08-02
58
问题

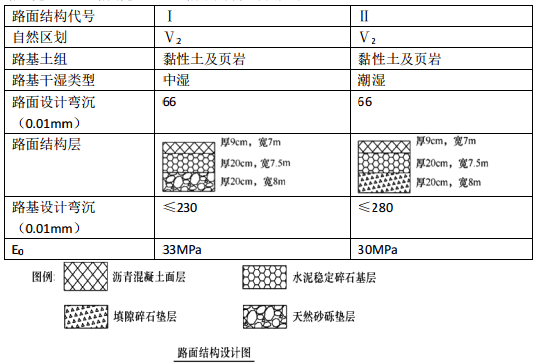

背景资料:某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合同段路基、路面施工,路基宽 8.5m,路面宽 7.0m,路面结构设计图如下:

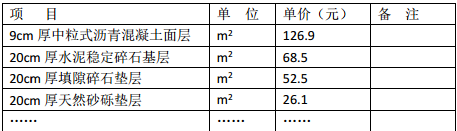

该工程采用清单计价,施工合同中的清单单价如下表:合同清单单价表
施工单位采用湿法施工填隙碎石垫层,在准备好下承层后,按下列工艺流程组织施工:施工放样→摊铺粗碎石→初压→撒布填隙料→复压→再次撒布填隙料→再次碾压→局部补撒填隙料→振动压实填满孔隙→步骤 A→碾压滚浆→步骤 B。施工过程中发生了以下两个事件:事件一:K5+500~K6+300 路段,设计图为“中湿”类型路基,原设计采用Ⅰ型路面结构,施工单位现场复核后,确定该路段属于“潮湿”类型路基,监理单位现场确认并书面同意按Ⅱ型路面结构进行施工。事件二:K15+000~K16+000 路段,底基层完工后,施工单位组织自检,在实测纵断高程时发现该路段比设计标高整体低了 2.5cm,原因是施工单位测量人员在设置测量转点时发生错误。其余实测项目均合格。施工单位总工程师提出了将该路段水泥稳定碎石基层的厚度由20cm 加厚至 22.5cm 的缺陷修复方案,并按该方案组织施工,基层施工完成后通过了检测。该方案导致施工单位增加了 64219 元成本。施工单位针对事件一和事件二分别提出增加费用变更申请,监理单位审批并同意了事件一的变更费用申请,但对事件二的变更费用不予确认。问题:1. 写出步骤 A 和步骤 B 所对应的工艺流程名称。2. 写出底基层施工工艺流程中“碾压滚浆”结束的判断依据。3. 写出图中 E0的中文名称。4 监理单位对事件一和事件二申请的审批结果是否合理?分别说明理由。5. 判别本项目 K5+500~K6+300 路段的路基干湿类型应采用什么指标?
选项
答案
解析
1.
步骤 A 是洒水饱和,步骤 B 是干燥(或晾干、晒干)。
2.
碾压滚浆应一直进行到填隙料和水形成粉砂浆为止,粉砂浆应填塞全部空隙,并在压路机轮前形成微波纹状。
3.
路基弹性模量(或路基回弹模量)。
4.
监理同意事件一费用申请,合理:因为事件一的变更是设计与现场实际不符造成的(或非施工单位责任)。
监理不同意事件二费用申请,合理:因为事件二是施工单位自身原因造成的(或施工单位责任)。
5.
路基临界高度。
转载请注明原文地址:https://www.tihaiku.com/jzgc/149088.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
背景资料 某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比(胶凝材料:砂
背景资料 我国某海港实测的高低潮累积频率与潮位关系见下表。 港口所在
背景资料 某海港三港池油品泊位工程包括1个工作平台、2个靠船墩、6个系缆墩、
背景资料 某外海软基上防波堤,长度为560m,施工工期两年。设计要求断面成型
背景资料 我国北方某海港进港航道为5万吨级单向航道,为满足港口吞吐量发展和船
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
背景资料 某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚
背景资料 某海港航道疏浚工程长25km,设计底高程~20.0m(当地理论深度
背景资料 某海域吹填工程,取土区风浪大、运距远、吹填工程量大,选用“耙吸船—
背景资料 某10万t级高桩煤码头工程,桩基础采用01200mm的钢管桩,上部
随机试题
Formanyofus,petshavecometooccupycriticalrolesinourlives.Thelo
A—HalftheSkyB—TalkItLikeItIsC—ContemporaryLabourer
食积内停,脘腹胀痛,下利泄泻,小便短赤,舌苔黄腻,脉沉而有力者。治宜选用A.健脾
企业发生的下列支出中,在计算企业所得税应纳税所得额时不得扣除的有( )。A.税
关于原则性要求,下来说法错误的是。()A.募集结算资金从投资者资金账户划出,到
Thechangeinthatvillagewasmiraculou
下列有关氯丙嗪的叙述,不正确的是A、仅使升高的体温降至正常 B、主要影响
从抽样理论上讲,()是其他各种抽样方法的基础。A.简单随机抽样 B.等距抽样
在实际情况中,银行信贷资金最主要的运用去向是( )。A.有价证券和投资 B.
不属于亚慢性和慢性毒性试验观察指标的是A.动物体重,食物利用率 B.中毒表现
最新回复
(
0
)
