背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
admin
2022-08-02
99
问题
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离90海里,拖航时平均波高H为2m,并且两港都在渤海湾东岸,拖运航线距岸不超过20海里。该工程的A型沉箱尺寸为18.35m× 15.0m×17.9m(长度×宽度×高度),沉箱稳定平衡压载后的总重为30336kN,沉箱吃水T为10.85~11.08m。 沉箱拖航拖力计算公式为:F=A×γw×K×V2/2g 式中F——拖带力(kN); A——沉箱受水流阻力的面积(m2),A=a×(T+δ); γw——海水的重度(kN); a——沉箱宽度(m); T——沉箱吃水(m); δ——沉箱前涌水高度(m),取0.6倍平均波高; V——沉箱对水流的相对速度(m/s),取1.55m/s; K——挡水形状系数,取1.0; g——重力加速度(m/s2)。 问题 1.我国海船航区划分为哪几类?背景资料中的船舶拖运属于哪个航区? 2.给出船舶拖运调遣的工作流程图。 3.计算该沉箱拖运的拖力,并说明拖力计算的目的。 4.船舶拖运调遣宜投保哪几种保险?船舶的海损事故有哪些? 5.选择船舶防台避风锚地应考虑哪些因素?
选项
答案
解析

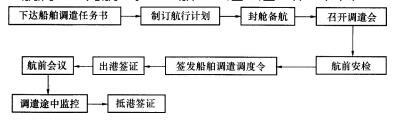

1.我国将海船航区分为无限航区、近海航区、沿海航区和遮蔽航区。该工程的拖航属于沿海航区。 2.船舶拖运调遣工作流程图:
3.沉箱拖力计算: F=15×(11.08+0.6×2)×10.25×1.0×1.552/(2×9.8)=231.4(kN),拖力计算主要用于拖轮、拖缆和沉箱上拖环的选择和确定。 4.船舶拖运调遣宜投保船舶保险全损险或船舶保险一切险(含航次险)等。 船舶的海损事故有碰撞、浪损、触礁、搁浅、火灾或爆炸、沉没和其他引起财产损失或人身伤亡的海上交通事故。 5.防台避风锚地的选择应考虑以下因素: (1)满足施工现场船舶、设施的水深要求; (2)在施工作业区或靠近施工作业区的水域; (3)周围无障碍物的环抱式港湾水道; (4)有消除或减弱浪涌的天然屏障或人工屏障的水域; (5)有足够回旋距离的水域; (6)泥或泥砂混合的底质; (7)流速平缓; (8)便于通信联系和应急抢险救助。
转载请注明原文地址:https://www.tihaiku.com/jzgc/158760.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
某铁路施工企业于2013年10月发生如下业务:购买固定资产支出100万元,支付罚
某施工企业2013年3月发生如下支出:施工现场人员福利费1万元,半成品费用30万
施工企业的期间费用中,属于管理费用的有()。A、固定资产使用费 B、差旅交通
根据工程施工生产费用的特点和成本核算要求,成本核算可以设置的账户包括()。A、
工程成本中的间接费用包括施工项目的()。A、固定资产折旧费及修理费 B、检验
按照企业会计准则要求,结合成本核算的特点,项目工程成本核算应遵循的主要原则有(
某建筑公司2013年年末盘点共有库存钢材价值20万元;施工设备价值610万元;非
某房屋施工企业2013年8月购入一台施工设备100万元;购入某公司三年期债券50
某桥梁施工企业2013年8月支出:工程保险费2万元,行政管理部门人员工资8万元,
成本核算要划分本期工程成本和下期工程成本,前者是指应由本期工程负担的生产耗费,不
随机试题
RickMiller’sNatureTours"Timetogetbacktonature!"Haveyouenjoyednature
Theystayeduplatetryingto______outawaytosolvetheproblem.A、letB、give
Youwillbegivenaticketifyou______thespeedlimit.A、proceedB、exceedC、succ
嵌入式系统硬件PCB图设计及布线过程中应遵循的原则不包括()。A.先复杂后简单
2013年3月5日,甲公司承建一项工程,合同约定的工期为18个月,合同总收入为3
男性,40岁。暴饮暴食后6小时发生中上腹痛,放射至后腰部,呕吐一次不缓解。查体:
男性,25岁。5年来上腹痛,服药后短时间即缓解。近来因天气转冷,工作劳累又发。上
根据《测绘成果管理条例》,下列各项测绘成果中,应当异地备份存放的是( )。A.
优雅:优美A.黑暗:黑色 B.雨天:湿润 C.迅速:迅捷 D.距离
关于知识产权的说法,正确的是( )。A.知识产权是权利人对其创造的智力成果依法享
最新回复
(
0
)
