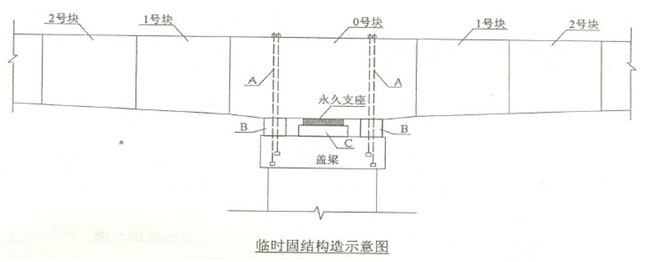

背景资料 某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游

admin2022-08-02  30

问题 背景资料某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。上部结构0号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图。其他桥梁(1~19号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高按照定位,控制好全桥线形。1~19号梁段长线法预制级悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索与张拉、封锚下一梁段施工。按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对全桥进行了总体风险评估,评估结构为Ⅲ级。【问题】1.写出A、B、C结构的名称。2.长线法预制及悬拼安装施工中工序D、E各是何种工序?3.各梁段悬拼安装线性控制测量的关键项目是哪几项?4.该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需要进行哪几个步骤?

选项

答案

解析 1.(本小题共6分)
A为临时锚固钢筋(或钢绞线)(2分)、B为临时支座(2分)、C为支座垫石(或支座垫块)(2分)。
2.(本小题共4分)
D为梁段吊运存放、修整(2分),E为湿接缝混凝土浇筑及养护(或湿接缝施工)(2分)。
3.(本小题共4分)
梁段顶面高程(或标高)(2分),纵轴线(或中轴线)(2分)。
4.(本小题共6分)
需要进行专项风险评估(1分)。因为本桥总体风险评估结果为Ⅲ级(2分),根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,应进行专项风险评估;
还需进行的步骤包括:确定专项风险评估的范围(1分)、开展专项风险评估(1分)、确定风险控制措施(1分)。
