某施工单位承接了一项市政排水管道工程,采用承插式钢筋混凝土管,基槽采用明挖法放坡

admin2022-08-02  26

问题 某施工单位承接了一项市政排水管道工程,采用承插式钢筋混凝土管,基槽采用明挖法放坡开挖施工,机械开挖,采用水泥抹面进行护坡。基槽宽度为 6.5m,开挖深度为 5m,场地内地下水位于地表下 1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按Ⅰ、Ⅱ、Ⅲ划分三个施工队,根据合同工期要求绘制网络进度图如下:工过程中发生了如下事件:事件一:施工单位为加快施工进度,机械开挖至槽底高程,由于控制不当,局部超挖达 200mm。事件二:下管安管时,施工作业队从上游往下游进行问题:1.指出降水井点布置及降水深度的不妥之处,并写出正确的做法。2.指出沟槽剖面示意图 A 和网络图中 B 和 C 的内容。3.计算本工程的总工期,并指出关键线路。4.事件一、事件二中有何不妥之处;并写出正确的做法

选项

答案

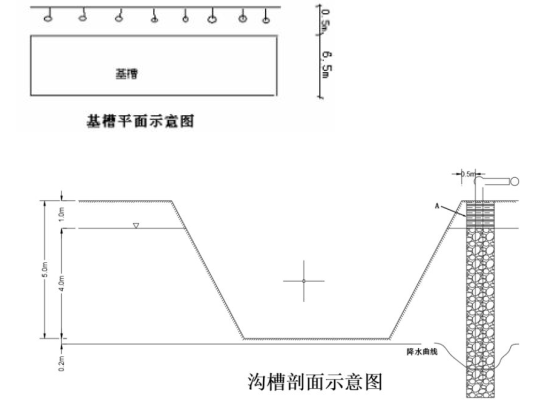

解析 1.(1)降水井点布置采用采用单排井点不妥当;基槽宽度为 6.5m 大于 6m,应采用双排井点布置。
(2)降水管距基坑壁 0.5m 不妥当;降水管距坑壁距离不应小于 1.0?1.5m。
(3)降水深度为基底以下 0.2m 不妥当;降水深度应为基底以下 0.5m。

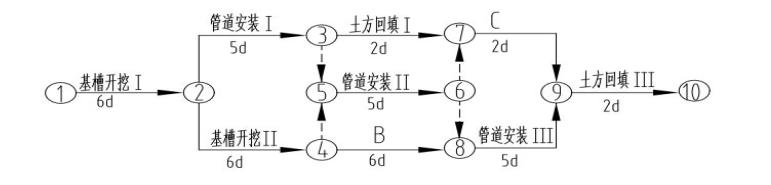

2.A 是黏土;B 是基槽开挖Ⅲ;C 是土方回填Ⅱ。
3.关键线路:①→②→④→⑧→⑨→⑩ 计算工期:6+6+6+5+2=25 天
4.事件一施工单位为加快施工进度,机械开挖至槽底高程不妥;机械挖槽应在设计槽底高程以上保留一定余量(不小于 200mm),避免超挖,余量由人工清挖。
事件二施工作业队从上游往下游进行安管不妥,安管应该从下游往上游进行。
