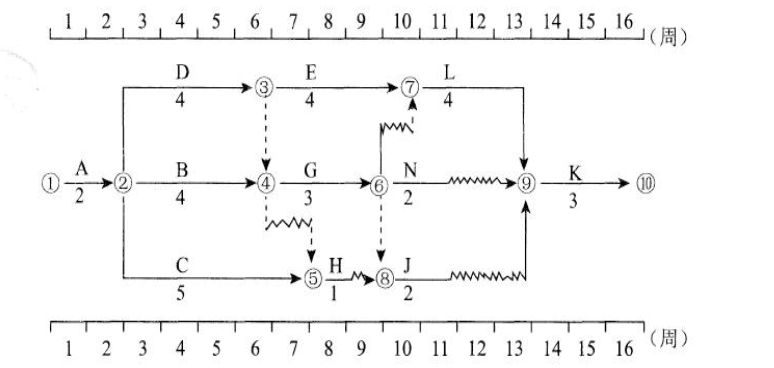

背景资料: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图
背景资料: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图
admin
2022-08-02
70
问题

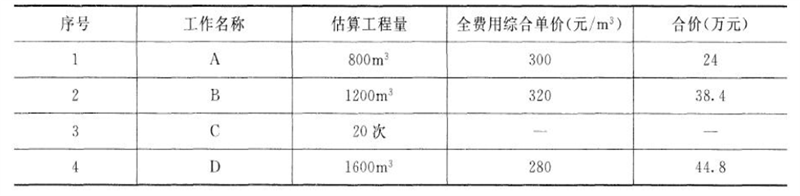

背景资料:某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周时进行进度检查,发生如下事件:事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。问题:1.根据第4周末的检查结果,逐项分析B、C三项工作的实际进度对工期的影响,并说明理由。2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?4.事件3中C工作发生的费用如何结算?5.前4周施工单位可以得到的结算款为多少元?
选项
答案
解析
1.1)B工作拖后1周,不影响工期,因B工作总时差为1周。
2)C工作拖后1周,不影响工期,因C工作总时差为3周。
3)D工作拖后2周,影响工期2周,因D工作总时差为0(D工作为关键工作)。
2.批准顺延工期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位原因。
3.1)事件2不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。
3)可获得的费用为4台班×100元/台班+1200元=1600元。
4.不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其它相应项目中。
5.施工单位可以得到的结算款为:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元
D工作:4台班×100元/台班+1200元=1600元
小计:252000元+96000元+1600元=349600元
转载请注明原文地址:https://www.tihaiku.com/jzgc/132657.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
下列关于混凝土施工的说法错误的是()。A.严禁在运输过程中向混凝土拌合物中加水
关于桥面防水施工质量验收规定的说法,错误的是( )。 A.桥面防水施工应符
采用排水下沉施工的沉井封底措施中,错误的是()。A.封底前设置泄水井 B.封
下列关于水处理构筑物中圆柱形混凝土池体结构施工说法正确的是()。A.当池壁高度
关于喷锚暗挖法二衬混凝土施工的说法,错误的是()。A.可采用补偿收缩混凝土
浅埋暗挖法施工地下结构需采用喷锚初期支护时,支护结构形式主要有()。A.喷射混
关于隧道双侧壁导坑法施工的说法,错误的是()。A.地表沉陷要求严格,围岩条件特
关于隧道外超前加固技术的说法,正确的有()。A.浅埋暗挖施工地下结构处于富水地
关于管棚施工的说法,正确的是()。A.适用于软弱地层和特殊困难地段,并对地层变
关于隧道工程中马头门施工要求,说法错误的是()。A.破除竖井井壁顺序,宜先拱
随机试题
TheintroductionofthecoalpulverizingsysteminDayaBayNuclearPowerPlant
TopicOnSkippingClassesForthispart,youareallowed30minutestowri
内部审计师工作底稿中的一个重要部分就是其得出的关于被审计领域的结论。某些情况下,
下列哪个叙述与AtropineSulfate不符A.显托烷生物碱类鉴别反应
关于“师爱”,下列说法正确的是( )。A.出于私情之爱 B.对少数优秀学生的
成就动机理论的主要代表人物是( )A.麦克里兰 B.阿特金森 C.布鲁纳
理解是阅读的基础,因而近年来对阅读策略研究较多的是理解策略,自我提问策略和总结策
根据《中华人民共和国水污染防治法》,关于饮用水源保护有关的说法,错误的是()A
通风与空调工程按《建筑工程施工质量验收统一标准》GB50300—2013划分为送
综合布线系统使用的传输媒介有各种大对数铜缆和各类双绞线。其中五类大对数铜缆的型号
最新回复
(
0
)
