首页
登录
建筑工程
【背景资料】某工程项目合同工期为18 个月,施工合同签订以后,施工单位编制了一份
【背景资料】某工程项目合同工期为18 个月,施工合同签订以后,施工单位编制了一份
admin
2022-08-02
67
问题

【背景资料】某工程项目合同工期为18 个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:
施工过程中,发生了如下事件:事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H 和工作J 需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C 的起止时间,以尽量压缩该特殊设备的租赁时间。事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。【问题】1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?3.事件二中,工作C 应如何安排?并说明理由。4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?
选项
答案
解析

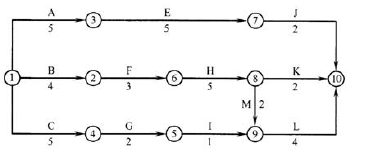

1.调整后的进度计划网络图如下:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→L。总工期为:18 个月。2.(1)如果各项工作均按最早时间开始,起重机械的租赁时间为14 个月。(2)其中,设备闲置2 个月。3.为了减少机械闲置时间,应将工作C 开始时间往后推2 个月。理由:工作C 与工作H 之间机械闲置2 个月;工作H 与工作J 之间机械不闲置,故工作C 开始时间往后推2 个月后,则机械可连续使用,无闲置时间。4.(1)监理要求妥当。理由:根据《混凝土结构工程施工质量验收规范》GB50204—2015 中第10.1.5 条规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。(2)结构实体检测应包括如下内容:混凝土强度检验、钢筋保护层厚度检验以及工程合同约定的项目。(3)主要检验涉及结构安全的柱、梁等重要部位。
转载请注明原文地址:https://www.tihaiku.com/jzgc/127189.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
机电工程施工阶段项目成本控制要点包括()。A.编制成本计划 B.分解落实计划
招投标项目的分类中,承包商承担工程的设计及土建安装施工,并承担投产运行后设计指标
下列资料中,不属于电梯制造厂提供的资料有( )。A.机房及井道布置图 B.型
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给
机电工程施工进度计划安排中的协调制约因素有()。A.工程实体现状 B.设备材
试运行的技术准备工作包括( )。A.确认可以试运行的条件 B.编制试运行总体
建筑安装分部工程施工完成后由( )组织内部验评。A.专业质检员 B.项目技术
根据《工业炉窑砌筑工程的施工及验收规范》.不属于工序交接证明书内容的是()。A
保冷层厚度大于或等于( )时,应分为两层或多层逐层施工,每层厚度宜相近。A.1
常用的绝热结构层施工方法中,( )较适合异形管件的绝热以及室外地面或地下管道绝
随机试题
Thelocalpeoplewerejoyfullysurprisedtofindthepricesofvegetablesnolon
(最)注重give…(top)priority;putemphasison
ThisistheweatherScobieloves.Lyinginbedhetoucheshistelescopelovi
住宅强化复合地板属无黏结铺设,关于该地板的工程做法,下列哪条是错误的?()A
是人体储存能量的形式,直接参与胆固醇和胆固醇酯合成的为()A:三酰甘油酯 B:
可以申请设立证券账户的有( )。 ①自然人 ②法人 ③合伙企业 ④个体
有权召集持有人大会的机构是()。 A、基金公司 B、证券公司 C、证
生活自理障碍程度分为()个等级。A.三 B.五 C.七 D.十
使用摄入性谈话时,不正确的做法是()。 (A)避免提问失误,绝对不能
1.背景 我国北方某机场场道工程计划2002年5月30日开工,2003年10月
最新回复
(
0
)
