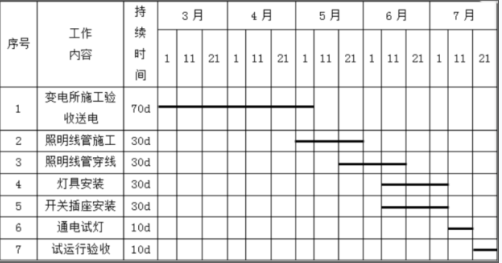

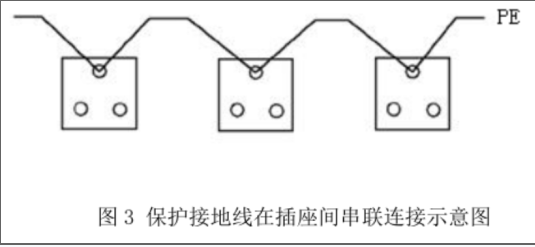

问题 某建设项目由 A 公司施工总承包,A 公司征得业主同意,把变电所及照明工程分包给 B 公司。分包合同约定,电力变压器,配电柜等设备由 A 公司采购;灯具、开关、插座、管材和电线电缆等由 B 公司采购。B 公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见下表 1),工期需 150 天,在审批时被 A 公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B 公司项目部按 A 公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到 3 月 1 日,变电所和照明工程平行施工。在设备、材料到达施工现场后,B 公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表 2)。在施工质量的检查中,监理工程师发现单项三孔插座的保护接地线(PE 线)在插座间串联连接(见图 3),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过实验。表 1 变电所及照明工程施工作业进度计划【问题】1.B 公司项目部编制的施工作业进度计划表(表 1)为什么被 A 公司否定?优化后的进度计划工期缩短为多少天?2.灯具的接线有哪些要求?3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。4.图 3 中的插座接线会有什么不良后果?画出正确的插座保护接地线连接的示意图。

选项

答案

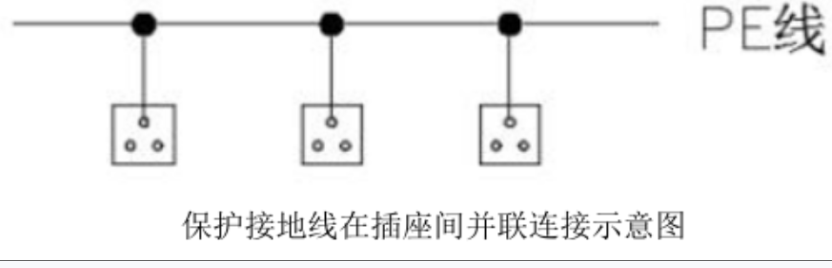

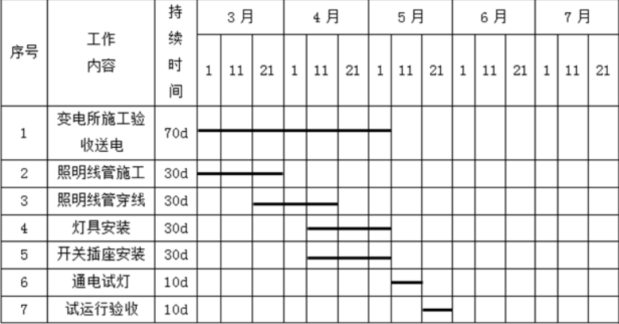

解析 1.未充分考虑工作间的衔接关系及符合工艺规律的逻辑关系。优化后的进度计划工期为 90 天。调整后的施工作业进度计划2.灯具的接线要求(1)引向单个灯具的绝缘导线截面应与灯具功率相匹配,绝缘铜芯导线的线芯截面不应小于1mm2。(2)软线吊灯的软线两端应做保护扣,两端线芯应搪锡。(3)连接灯具的软线应盘扣、搪锡压线,当采用螺口灯头时,相线应接于螺口灯头中间的端子上。(4)由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用柔性导管保护,不得裸露,且不应在灯槽内明敷;柔性导管与灯具壳体应采用专用接头连接。3.I 类灯具需要与保护导体可靠连接。灯具外壳与保护导体连接的数目:3050+300=3350 个。I 类灯具外露可导电部分必须用铜芯软导线与保护导体可靠连接,连接处应设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同,导线间的连接应采用导线连接器或缠绕搪锡连接。4.保护接地导体(PE)在插座之间不得串联连接。相线与中性导体(N)不应利用插座本体的接线端子转接供电。不良后果:如果保护接地线在插座端子处虚接或断开会使故障点之后的插座失去保护接地功能。
转载请注明原文地址:https://www.tihaiku.com/jzgc/137145.html

最新回复(0)
