鸿烈公司接到一份新软件开发任务,用户希望公司做一个工作计划表,为合同签订做准备。

题库2022-08-02  39

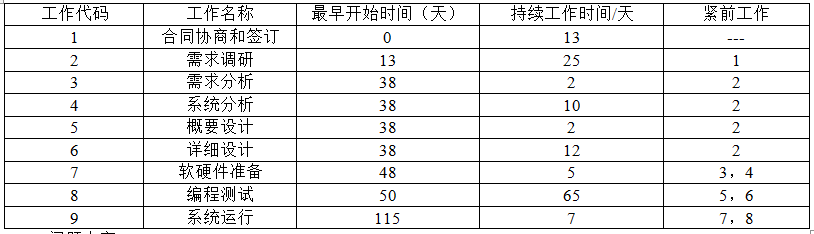

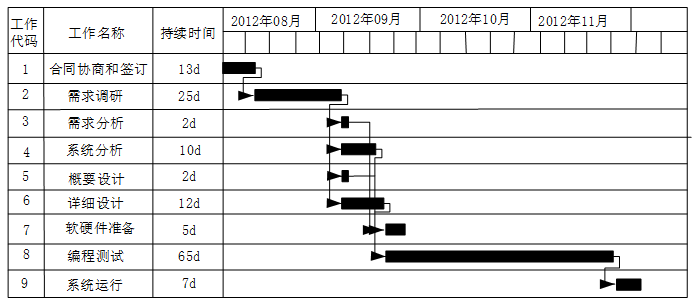

问题 鸿烈公司接到一份新软件开发任务,用户希望公司做一个工作计划表,为合同签订做准备。表5-1是鸿烈公司制定的工作任务分解及工作计划时间表。表5-1 鸿烈公司工作任务及时间表【问题1】(4分)请根据表5-1的项目描述,在答题纸对应位置完成项目里程碑甘特图。(注:答题纸上时间中每方格为一周)。【问题2】(4分)请根据表5-1和图5-1,计算工作代码为2、4、6、8的最晚开始时间和最晚完成时间并填写(1)~(8)空。图例及各节点信息如下:图5-1 图例和各节点信息图【问题3】(7分)请根据表5-1和图5-1,在答题纸上将工作代码为2~8的节点放在工作代码为1和9的节点之间,并用箭线相连,完成该任务的网络图。

选项

答案

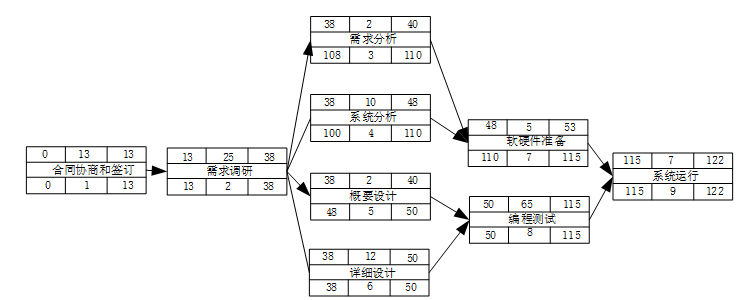

解析 【问题1】【问题2】(1)13 (2)38 (3)100 (4)110(5)38 (6)50 (7)50 (8)115【问题3】网络图:本题考查项目管理相关知识的应用。首先是甘特图的应用。甘特图也称条形图,是一个二维平面图,用于描述项目进度和项目计划。甘特图中的纵向维度表示活动内容;横向维度表示活动时间,以活动开始时间起到活动结束时间止,横道线的长度表示了该活动的持续时间。本题给出项目各工作的内容、开始时间、持续时间和相互关系。其次是网络计划时间参数的计算。网络计划时间参数的计算应在确定各项工作的持续时间之后进行。网络参数一般包含最早开始时间、最早完成时间;最晚开始时间、最晚完成时间;总时差和自由时差。下面介绍涉及本题的前四项参数。1.最早开始和最早完成时间(ES、EF)。网络计划中各项工作的最早开始时间和最早完成时间的计算应从网络计划的起点节点开始,顺着箭线方向依次逐项计算。(1)网络计划的起点节点的最早开始时间为零;(2)工作的最早开始时间等于该工作的各个紧前工作的最早完成时间的最大值,ES=max{紧前工作的EF};(3)工作的最早完成时间等于该工作的最早开始时间加上其持续时间,EF=ES+本工作持续时间。2.最迟开始时间和最迟完成时间(LS、LF)。网络计划中各项工作的最迟开始时间和最迟完成时间的计算应以项目规定或计算的工期为基准,从网络计划的终止节点,逆着箭线方向依次逐项计算。(1)最迟结束时间:某工作的最迟结束时间等于该工作的各项紧后工作的最迟开始时间的最小值,LF=min{紧后工作的LS};(2)最迟开始时间:本项工作的最迟结束时间减本项工作的持续时间,LS=LF-工作的持续时间。最后是绘制网络图。网络图分为单代号网络图和双代号网络图,本题使用的是单代号网络图。单代号网络图是以节点及其编号表示工作,以箭线表示工作之间逻辑关系的网络图。在网络图中加注工作的持续时间等,以便形成网络计划。网络图中的每一个节点表示一项工作,节点可以用圆圈或矩形表示。节点所表示的工作名称、持续时间和工作代号等可以标注在节点内。网络图中的箭线表示紧邻工作之间的逻辑关系,既不占用时间、也不消耗资源。箭线应画成水平直线、折线或斜线。箭线水平投影的方向应自左向右,表示工作的行进方向。工作之间的逻辑关系包括工艺关系和组织关系,在网络图中均表现为工作之间的先后顺序。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2423539.html

最新回复(0)
