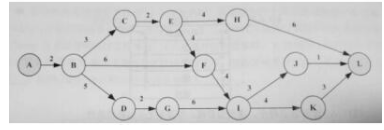

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

题库2022-08-02  48

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续天数,则完成该项目的最少时间为(请作答此空)天。活动EH和IJ的松弛时间分别为( )天。A.17B.19C.20D.22

选项 A.17
B.19
C.20
D.22

答案 D

解析 本题考查软件工程相关知识。关键路径有两条,分别为ABCEFIKL, ABDGIKL总工期为22天。 EH在路径ABCEHL,总时长为17,EH的松弛时间即为总时差,22-17=5天。IJ在从I结点开始,经IJL ,结点I之前的是为关键路径上的结点,总时差为0。L为22天。I结点的时间点为15天,所以其松弛时间为22-15-1-3 = 3天
