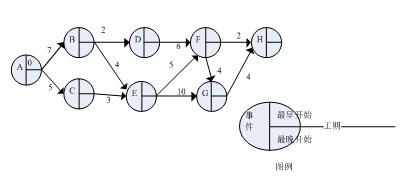

下图是一个网络工程使用的PERT图,则该工程的关键路径是( );整个项目的最短工
下图是一个网络工程使用的PERT图,则该工程的关键路径是( );整个项目的最短工
题库
2022-08-02
105
问题
下图是一个网络工程使用的PERT图,则该工程的关键路径是( );整个项目的最短工期为(请作答此空);
A.17B.18C.24D.25
选项
A.17
B.18
C.24
D.25
答案
D
解析
根据关键路径的定义可知,最长的路径就是关键路径,因此图中任务流ACEGH的持续时间是5+3+10+4=22,其余的路径依此类推,可分别得到任务流ABEGH的持续时间是25,ABEFGH的持续时间是24,ABEFH的持续时间是18,ABDFGH的持续时间是23,ABDFH的持续时间是17。所以项目关键路径长度为25,也就是整个项目的最短工期了,关键路径就是ABEGH。路径ABEGH是关键路径,因此G在关键路径上,G可以推迟的时间为0.
转载请注明原文地址:https://www.tihaiku.com/congyezige/2403589.html
本试题收录于:
中级 网络工程师题库软件水平考试初中高级分类
中级 网络工程师
软件水平考试初中高级
相关试题推荐
按照《国家电子政务工程建设项目档案管理暂行办法》的要求,电子政务项目实施机构应在
以下关于工程投资技术、经济指标的叙述,正确的是( )。A.基准收益率大于内部收
工程质量控制过程中,设置质量控制点的作用包括( )。 ①可以将复杂的工程质量
为确保监理工作的顺利进行,应在( )中对监理项目中的关键点和实施难点设置“质量
在中央财政拨款的某大型电子政务工程建设过程中,应对项目建设进度、质量、资金管理及
某公司总监理工程师在处理建设单位与承建单位之间的合同纠纷时,考虑到其受建设单位委
信息安全风险评估贯穿于信息系统的全生命周期,根据《国家电子政务工程建设项目管理暂
下列关于关键工作的叙述,错误的是( )。A.关键工作的自由时差为零 B.相邻
某软件开发项目的用户在项目初始阶段提出的需求不全面也不明确,此项目宜采用( )
以下做法正确的是( )。A.承建单位要求项目暂停实施,总监理工程师签发“停工
随机试题
Pleaseremember______theselettersonyourwaytothestation.A、postedB、posting
ChoosethemostsuitableheadingsforparagraphsB-Ffromthelistofheadings
[originaltext]Goodeveningandwelcometotonight’slecture.Mytopictoday
C
在远距离运输时,运送速度最快的是()。A.飞机 B.火车 C.汽车 D.
胶囊剂不检查的项目是()A:装量差异 B:崩解时限 C:硬度 D:水分
某不动产开发项目建筑面积3850m2,建设期2年,根据市场调查分析,该项目建成时
DIC常见病因除处A.细菌性败血症 B.严重车祸后 C.严重肝功能障碍 D
根据规定,企业实际转让金融商品,月末如产生转让损失,则下列说法正确的是( )。A
监造人员采取驻厂监造实施监造时,应()。A.编制监造规划 B.编制设备制造工艺
最新回复
(
0
)
