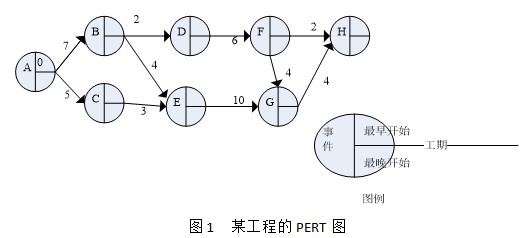

某网络工程使用如图1所示的PERT图进行进度安排,则该工程的关键路径是( );
A.ACEGHB.ABEGHC.ABDFHD.ABDFGH
选项
A.ACEGH
B.ABEGH
C.ABDFH
D.ABDFGH
答案
B
解析
根据关键路径的定义可知,最长的路径就是关键路径,因此图中任务流ACEGH的持续时间是5+3+10+4=22,其余的路径依此类推,可分别得到任务流ABEGH的持续时间是25,ABDFGH的持续时间是23,ABDFH的持续时间是17。所以项目关键路径长度为25,也就是整个项目的最短工期了,关键路径就是ABEGH。路径ABDFH的持续时间是17天,路径ABDFGH的持续时间是23天,而总工期是25天,因此可以推迟25-23=2天。也就是找经过的事件F到完成的整个项目的所有路径中最长的那个时间,然后用总工期减去此时间即为可以提前的时间;也可以使用反推法,H的最迟完成时间是25天,则F的最迟完成时间是25-8=17天,F的最早完成时间是15天,因此最多可以推迟17-15=2天。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2402932.html
本试题收录于:
中级 网络工程师题库软件水平考试初中高级分类
中级 网络工程师
软件水平考试初中高级
相关试题推荐
总监理工程师组织编写工程监理月报时,汇报了工程概况、工程质量控制、工程进度控制、
监理工程师有义务建议建设单位在信息系统安全管理上采取一定的措施和规划。下列建议中
在信息系统建设项目监理的整个过程中,监理工程师必须对有关知识产权的内容进行检查、
某信息系统工程项目承建单位决定采用效率更高的公共构件库,预计11月30日变更在用
由于信息系统工程新技术发展速度快、技术手段更新速度快,新系统工程在建设过程中变更
监理工程师小王正在审核某新零售信息系统工程的竣工结算,在深入实际、掌握数据的基础
某工程项目,完工预算为2000万元。到目前为止,由于某些特殊原因,实际支出800
监理工程师在实施阶段进度控制中所做的工作不包括:( )。A.审查承建单位的施工
在编制监理实施细则时,( )是最常用且易组织的方式。A.按信息系统工程中的专业
现行的《信息化工程监理规范》是( )。A.GB/T19668.1-2014
随机试题
Withtheeffortsfromthegovernment,suchproblems______(必将逐步得到解决).willcertai
居住建筑供暖系统设计时,下列哪一个计算方法是错误的?()A.户内供暖设备容量
到牧民家做客时,主人首先会给宾客敬上一碗奶茶,但一般是富贵之家,贫穷之家则不用。
解体的大型减速机安装时,一次灌浆应在()进行。A.设备就位后 B.设备粗找正后
企业质量管理体系获准认证的有效期为()年。A、1 B、2 C、3 D、4
房屋发生下列情形时,应办理房屋所有权转移登记的有()。A.房屋互换 B.
2012年10月28日,成都考生程峰(化名)发现了一个名为“成都最专业考试培训”
在贸易进入模式中,直接出口的主要形式包括()。A.建立国外营销子公司
男性68岁,发热伴咳嗽1周,表情淡漠,气急,近2天全身散在出血点及瘀斑,血压8/
根据《建设工程施工合同(示范文本)》(GF—2013一0201),除在专用合同条
最新回复
(
0
)
