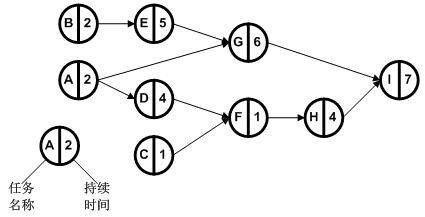

某项目主要由A~I任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及每个任务的工期(单位:天),该项目的关键路径是B→E→G→I 。在不延误项目总工期的情况下,任务A最多可以推迟开始的时间是 ( )天。
A.0B.2C.5D.7
选项
A.0
B.2
C.5
D.7
答案
B
解析
PERT图中,每个节点称为一个事件。一个事件有一个事件号和出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始;最迟时刻是指从该事件出发的任务在此时刻之前开始,否则,整个工程就不能如期完成。
由图可知,此工程若从任务A开始,有两条可选路径:A→G→I(13天)和A→D→F→H→I(18天)而题目指定了关键路是B→E→G→I。也就是总工期20天。第一条路径AGI中,可以推迟5天,但是此时ADFHI中会变成18+5=23天,关键路径发生了变化,因此只能选两个变化中最小的。也就是在ADFHI中,最大长度不能超过20,因此最多推迟2天。
或者用下面的方式理解也可以:
图中任务流A→G-→I的持续时间为15;任务流A→D→F→H→I的持续时间为18;任务流B→E→G→I的持续时间为20;任务流C→F→H-→I的持续时间为13。因此关键路径为B→E→G→I,其持续时间是20。任务A处于任务流A→G→I和任务流A→D→F→H→I中,分别持续时间为15和18,因此任务A的最大延迟时间为2天。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2401987.html
本试题收录于:
中级 网络工程师题库软件水平考试初中高级分类
中级 网络工程师
软件水平考试初中高级
相关试题推荐
挣值管理是项目监控的重要手段,EAC=AC+BAC-EV公式所计算的是项目的(
在下图(某工程单代号网络图)中,该工程的关键路径是(),总工期是(),活
某项目的双代号网络图如下所示,该项目的工期为() A.17 B.18 C
某信息化项目到2019年6月1日的成本执行数据如下表,根据下表数据当该项目为非典
某项目有40%的概率获利10万元,30%概率会亏损8万元,30%的概率
某大型布线项目,由甲、乙两个子项目组成。甲项目场地准备需要3天,施工需要5天;乙
某项目团队包含项目经理在内共计10人,团队内部的沟通渠道共计()条。A.5
在物联网的架构中,5G属于()技术,如下图所示。 A.网络层 B.感
项目描述表格的主要内容不包含()A.项目名称 B.项目目标 C.项目主
在进行进度计划编制时,第一步是()A.项目描述 B.项目分解 C.收
随机试题
Withtheeffortsfromthegovernment,suchproblems______(必将逐步得到解决).willcertai
居住建筑供暖系统设计时,下列哪一个计算方法是错误的?()A.户内供暖设备容量
到牧民家做客时,主人首先会给宾客敬上一碗奶茶,但一般是富贵之家,贫穷之家则不用。
解体的大型减速机安装时,一次灌浆应在()进行。A.设备就位后 B.设备粗找正后
企业质量管理体系获准认证的有效期为()年。A、1 B、2 C、3 D、4
房屋发生下列情形时,应办理房屋所有权转移登记的有()。A.房屋互换 B.
2012年10月28日,成都考生程峰(化名)发现了一个名为“成都最专业考试培训”
在贸易进入模式中,直接出口的主要形式包括()。A.建立国外营销子公司
男性68岁,发热伴咳嗽1周,表情淡漠,气急,近2天全身散在出血点及瘀斑,血压8/
根据《建设工程施工合同(示范文本)》(GF—2013一0201),除在专用合同条
最新回复
(
0
)
