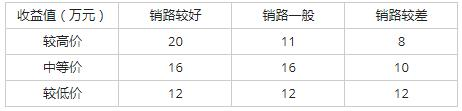

某企业开发了一种新产品,拟定的价格方案有三种:较高价、中等价、较低价。估计这种产品的销售状态也有三种:销路较好、销路一般、销路较差。根据以往的销售经验,他们算出,这三种价格方案在三种销路状态下的收益值如下表:

企业一旦选择了某种决策方案,在同样的销路状态下,可能会产生后悔值(即所选决策方案产生的收益与最佳决策收益值的差值)。例如,如果选择较低价决策,在销路较好时,后悔值就为8万元。因此,可以根据上述收益值表制作后悔值表如下(空缺部分有待计算):
企业做定价决策前,首先需要选择决策标准。该企业决定采用最小-最大后悔值决策标准(坏中求好的保守策略),为此,该企业应选择决策方案( )。A.较高价B.中等价C.较低价D.中等价或较低价
选项
A.较高价
B.中等价
C.较低价
D.中等价或较低价
答案
B
解析

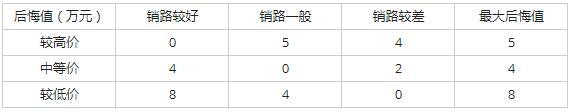

本题考查应用数学基础知识。首先算出各种方案在各种销路状态下的后悔值,填写后悔值表中的空缺部分,并算出每种方案的最大后悔值。
按照最小最大后悔值决策标准(坏中求好的保守策略),应根据最大后悔值中的最小值来选择对应的决策方案。上表中,最大后悔值中的最小值为4万元(对应中等价),所以,决定采用中等价方案。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2401550.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
在信息系统的生命周期中,“对企业信息系统的需求进行深入调研和分析,形成《需求规格
某系统集成企业在项目实施阶段出现突发情况,引起进度问题。此时监理单位应通过()
信息系统的生命周期可以分为立项、开发、运维及消亡四个阶段。以下对各阶段的叙述中,
监理规划是监理企业接受承建单位委托并签订建设工程委托监理合同后,由()主持
张某是M公司的项目经理,有着丰富的项目管理经验,最近负责某电子商务系统开发的项目
以下()不属于监理大纲的内容A.工程项目的监理工作基本方案 B.监理工作的目
技术实施方案包括四大内容:技术实施方法的确定、技术实施设备的选择、技术实施顺序的
过去几年小李完成了大量网卡驱动模块的开发,最快6天完成,最慢36天完成,平均21
某系统集成企业为做好项目风险管理,给给风险定义了3个参数:(1)风险严重性:指风
某项目经理为某软件开发项目制作了如下双代号网络图(单位:天),该项目的总工期为(
随机试题
[originaltext]InAmerica,wherelaborcostsaresohigh,"do-it-yoursel
肌肤甲错,多见于哪种病证A.血热 B.血寒 C.血瘀 D.血虚 E.气滞
设定质押的股票必须是( )。A.有价值的 B.价格稳定的 C.可流
教学目标的设计要遵循以下原则()。 ①主体性原则②开放性原则③多样性
属于流化干燥技术的是()。A.减压干燥B.辐射干燥C.喷雾干燥D.微波干燥E.
患儿,男,10岁。不自主的舞蹈样动作或震颤,语音含糊不清,步态不稳,眼角膜边上形
以下硫喷妥钠作用特点错误的是A.对呼吸循环影响小B.镇痛效果较差C.无诱导兴奋现
150、当单相接地电流大于4000A时,规程规定接地装置接地电阻在一年内(
下列那些贷款属于短期贷款()。A.流动资金贷款 B.项目贷款 C.房地产开
下列不属于工作规范的内容的是( )。A.资格证书要求 B.工作环境要求 C
最新回复
(
0
)
