首页
登录
从业资格

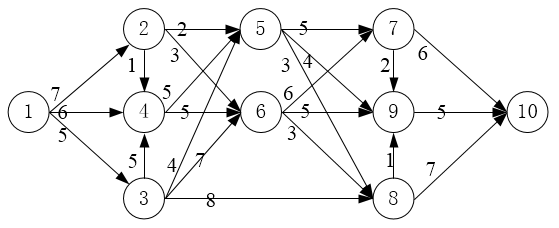

某工程的进度计划网络图如下,其中包含了①~⑩10个结点,结点之间的箭线表示作业及
某工程的进度计划网络图如下,其中包含了①~⑩10个结点,结点之间的箭线表示作业及
免费题库
2022-08-02
87
问题
某工程的进度计划网络图如下,其中包含了①~⑩10个结点,结点之间的箭线表示作业及其进度方向,箭线旁标注了作业所需的时间(单位:周)。设起始结点①的时间为0,则结点⑤的最早时间和最迟时间分别为( )周。
A.9,19B.9,18C.15,17D.15,16
选项
A.9,19
B.9,18
C.15,17
D.15,16
答案
D
解析
最早开始时间:一项活动的最早开始时间ES取决于它的所有紧前活动的完成时间。通过计算到该活动路径上所有活动的完成时间的和,可得到指定活动的ES。如果有多条路径指向此活动,则计算需要时间最长的那条路径。
最迟开始时间:在不影响项目完成时间的条件下,一项活动可能开始的最晚时间,简称为LS。
依据以上的规则,从1到5的最长路径长度为:15,所以最早开始时间为15。
整个图的关键路径为:1,3,4,6,7,9,10,关键路径长度为:28,所以最短工期为28。在不影响28天工期的情况下,进行逆推,结点7的最晚开始时间为:21,9的最晚开始时间为:23,8的最晚开始时间为:21。结点5的最晚开始时间不能影响到7,8,9这3个结点。所以最晚开始时间为16。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2401506.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
目前我国正在以()为代表的国家级重大信息系统工程建设陆续展开,并起到带动国
信息系统工程是指信息化工程建设中的信息网络系统、()、信息应用系统的新建、
以下说法正确的是()。A.监理单位编制监理工作计划,并与承建单位沟通、协商,获
某依法必须招标的工程,建设单位采用公开招标方式选择监理单位承担施工监理任务,工程
依据标准GB/T11457—2006《信息技术软件工程术语》,()是忽略系统
以下()不属于总监理工程师的岗位职责A.参加承建单位组织的业务战略会议,并
关于网络安全服务的叙述中,()是错误的。A.应提供访问控制服务以防止用户否认已
以下()不属于监理大纲的内容A.工程项目的监理工作基本方案 B.监理工作的目
监理项目实行()负责制,监理人员还应包括专业监理工程师和监理员等。A.公司总监
监理项目部已经建立,各项专业监理工作责任制己经落实,配备的专业监理工程师已经上岗
随机试题
Pub-talk,themostpopularactivityinallpubs,isanativedialectwithi
(1)Onanypersonwhodesiressuchqueerprizes,NewYorkwillbestowthegif
资料(一) 凯德证券股份有限公司(以下简称凯德证券)成立于上世纪90年代
在施工阶段,由施工单位编制的施工组织设计称为()。A.实施性施工组织设计 B
旋律写作。 以下面谱例中的旋律作为主题,分别写作三段变奏。 要求:
小儿发生生理性贫血的年龄是A.12~18个月 B.2~3个月 C.1岁时
水泥混凝土路面板分二次摊铺混凝土时,下部摊铺厚度宜为总厚的()。A、3/4
《中华人民共和国刑法》第28条规定: 对于被胁迫参加犯罪的,应当按照他的犯
(2019年真题)具有阻断多巴胺D2受体活性和抑制乙酰胆碱酯酶活性,且无致心律失
在合理的劳动组织和正常的施工条件下,完成某单位合格分项工程的时间消耗为所有班组完
最新回复
(
0
)
