某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
题库
2022-08-02
80
问题
某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:
该项目共有10人,各作业必须连续进行,至少需要()天才能完成。A.11B.12C.13D.14
选项
A.11
B.12
C.13
D.14
答案
B
解析

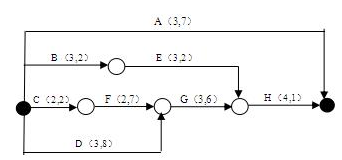

该项目的进度计划网络图如下,各作业上标注了“作业名(天数,人数)”
如果不考虑人数的限制,关键路径为C-F-G-H,该项目共需2+2+3+4=11天。作业D必须在作业G前完成,但D不能与F并行(DF人数超过10),所以只能CD 并行2天,F推迟1天开始,导致该项目总天数延长1天。作业B可以在作业C完成后立即开始,并与F并行2天。作业E将与作业G并行。作业A可以与作业H并行。考虑到人数分配的平衡性,可以让AH同时开始。这样,整个项目最后1天只需1人,其他人可以转做别的项目。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2400901.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
在以下进度控制的作业程序①②③④环节中,依次进行进度控制的监理角色分别为()。
( )最不适于采用无主程序员组的开发人员组织形式。A.项目开发人数少(如3~4
一个程序根据输入的年份和月份计算该年中该月的天数,输入参数包括年份(正整数)、月
某计算机系统中有一个CPU、一台输入设备和一台输出设备,假设系统中有三个作业T1
假设某计算机系统中只有一个CPU、一台输入设备和一台输出设备,若系统中有四个作业
某慕课教育平台欲添加在线作业批改系统,以实现高效的作业提交与批改,并进行统计。学
某计算机系统中有一个CPU、一台输入设备和一台输出设备,假设系统中有四个作业T1
某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表:
在某企业的工程项目管理系统的数据库中供应商关系Supp、项目关系Proi和零件关
假设某计算机系统中只有一个CPU、一台输入设备和一台输出设备,若系统中有四个作业
随机试题
(Assoon)as(we’vefinished)supper,(we’llall)go(to)downtowntoseetheSo
Whathasthewomanbeendoing?[originaltext]M:Iseeyouandyourfriendshave
[audioFiles]2017m5s/audio_ezfj_151_201705[/audioFiles]SnowSnowisafo
由于冰雪路面不能使用紧急制动,遇到突发情况可采取急转向的方法躲避。()
国家主席的对内职权有()A.公布法律 B.任免权 C.发布命令 D.荣典权
编制监理规划的步骤为( )。 ①确定监理工作内容 ②规划信息的收集与处理
根据《营业性演出管理条例》规定()主管全国营业性演出的监督管理工作。(
依据《建筑基坑支护技术规范》JGJ120--2012,只适用于较浅基坑的支挡式结
A.丛集性头痛 B.腰椎穿刺后头痛 C.颈肌急性炎症 D.神经官能症 E
复合树脂充填洞形制备的特点是A.底平壁直,洞形必须达到一定的深度 B.点线角应
最新回复
(
0
)
