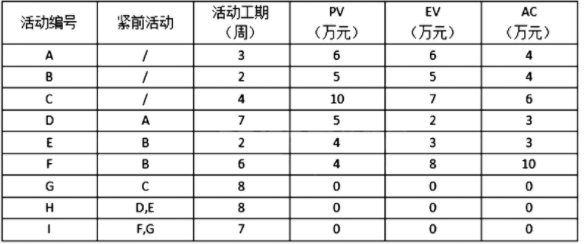

某项目共有9个活动(A-I),总预算BAC为102万元。该项目活动关系、工期和截

免费题库2022-08-02  47

问题 某项目共有9个活动(A-I),总预算BAC为102万元。该项目活动关系、工期和截止到第4周周末的相关项目数据如下表所示:【问题1】(7分)结合案例:(1)请绘制项目的双代号网络图。(2)请确定项目的关键路径及工期。【问题2】(4分)请计算活动E的自由浮动时间和总浮动时间。【问题3】(6分)请判断项目在第4周周末时的进度与成本绩效,并说明原因。【问题4】(2分)项目经理认为目前项目出现进度的问题是暂时情况,后期项目会重新回到正轨,请帮助项目经理重新估算项目的总成本。

选项

答案

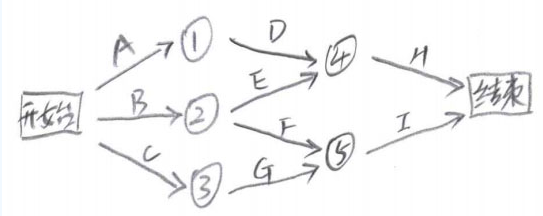

解析 【问题1】(7分)(1)(5分)(2)关键路径为 CGI (1分);工期为19 周 (1分)【问题 2】(4分)活动 E 的自由浮动时间 =10-4=6 周 (2分)活动 E 的总浮动时间=9-2=7 周 (2分)【问题 3】(6分)第4周周末:PV=34,EV=31,AC=30;CV=EV-AC=31-30=1 万元; (2分)SV=EV-PV=31-34=-3 万元; (2分)所以目前进度滞后、成本节约。 (2分)【问题 4】(2分)后期项目会重新回到正轨,按非典型偏差计算。BAC=102 万ETC=BAC-EV=102-31=71 万元EAC=AC+ETC=30+71=101 万元 (2分)重新估算后的项目总成本为 101 万元
