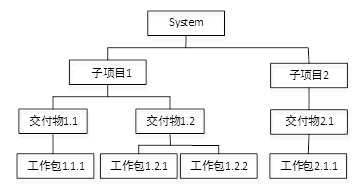

某企业承接了某政府部门的系统集成项目。项目投标费用为5万元,预计每个子项目开发完成后的维护成本为50万元,项目初步的WBS分解结果如图1所示。
【问题1】(2分)假如估算出子项目1的开发成本为200万元,子项目2的开发成本为150万元, 则该项目的全生命周期成本为多少万元 【问题2】(7分)假设交付物1. 1和1. 2之间的成本权重比率分别为40%的和60%,交付物内的工作包成本可以平均分配,根据以上项目的总体估算,如果你是项目的项目经理,结合案例叙述,请写出成本预算的步骤并计算各工作包成本。【问题3】(3分)请说明成本估算和成本预算之间的区别与联系.【问题4】(6分)该项目的项目经理在完成以上成本预算后,制订了全面的成本管理计划,安排了新来的小王负责监控项目成本。小王认为成本控制关键在于跟踪每项工作的实际成本, 于是他严格记录了各项工作所花费的实际成本。当子项目1快要完成时,项目经理偶然发现工作包1.2.2的成本有些超支,项目经理于是对成本管理人员进行了批评,同时启动了管理储备金来解决问题。依据案例,你认为该项目经理在进行成本控制时存在哪些问题
选项
答案
解析
【问题1】
455万元
【问题2】
成预算的步骤:
1)按照分解权重,将总承包分摊到工作包:
2)将工作包成本分配到各项活动上:
3)确定成本支出时间和成本预算计划,形成成本基线。
(每项1分,共3分)
各工作包成本:
工作包1.1.1的成本=40%X250=100万元
工作包1.2.1的成本=60%*250*50%=75万元
工作包1.2.2的成本=60%*250*50%=75万元
工作包2.1.1成本=200万元。
以上各1分
【问题3】
---区别:估算成本是是估算完成每项活动所需的近似成本(1分),成本预算是将单个活动或工作包的估算成本汇总,更精确估算项目总成本,并分摊到项目各活动和各阶段上(1分)
---联系:成本估算的输出是成本预算的基础,成本预算是将已批准的项目总估算成本进行分摊。(1分)
【问题4】
(l)选择的成本控制人员不合适,没有相关经验。
(2)成本控制方法不对,只记录每项工作的实际成本,没有做绩效管理。
(3)项目经理将成本控制交给小王全权负责,自己不管理.
(4)项目经理自己启动储备金。
(每项2分,最多得6分)
转载请注明原文地址:https://www.tihaiku.com/congyezige/2302460.html
本试题收录于:
中级 系统集成项目管理工程师题库软件水平考试初中高级分类
中级 系统集成项目管理工程师
软件水平考试初中高级
相关试题推荐
妊娠几周后,B型超声可作为产前诊断项目A.5周 B.12周 C.16周 D
重度子痫前期患者拟行扩容治疗,最主要的检查项目是A.24小时尿蛋白总量 B.血
Bishop宫颈成熟度评分,应得2分的项目是A.宫口开大5cm B.宫颈中等度
可以诊断子宫性闭经的检查项目是A.垂体兴奋试验阴性 B.雌激素试验阳性 C.
与检查卵巢性闭经无关的项目是A.测基础体温呈单相曲线 B.测血中雌孕激素值
对输卵管不孕因素的检查方法,最有价值的项目是A.子宫镜检查 B.子宫输卵管造影
不是胎盘剥离征象的项目是A.子宫体变硬呈球形 B.子宫缩小,宫底下降 C.阴
临产后子宫收缩力错误的是A.正常宫缩起自两宫角部,以微波形式扩散直至整个子宫收缩
鉴别巨大卵巢囊肿与腹水,最有价值的项目是A.腹部触诊 B.腹部叩诊 C.腹部
正确的组合项目是A.细菌性阴道病--血性白带 B.萎缩性阴道炎--均质稀薄白带
随机试题
[originaltext]W:Hey,Mike,whatagedoyouhavetobeinCanadatodrive?M:W
造成出版物内容差错的原因通常不包括( )。A.由于作者原因,原稿本身出现错误
私募基金管理人应建立健全外包业务控制,并至少每年开展()全面的外包业务风
2020年,全国软件和信息技术服务业(即软件业)企业超4万家,累计完成软件业务收
甲、乙、丙均系某公司职工,1997年公司增资时规定职工每人均可认购职工股1万股
2020年4月北京市某咨询公司的销项税额为51万元,进项税额15万元,全部属于允
如果某工程实际进度比计划进度延误,应在未完成的工作中选择适当对象压缩其持续时间,
2015年2月1日,为支付货款,A公司向B公司签发一张以X银行为承兑人、
银行承兑汇票的承兑银行,应当按照票面金额向出票人收取()的手续费。A:千分之一
(2019年真题)某水样实验室分析结果为0.088mg/L(分析方法最低检出浓度
最新回复
(
0
)
