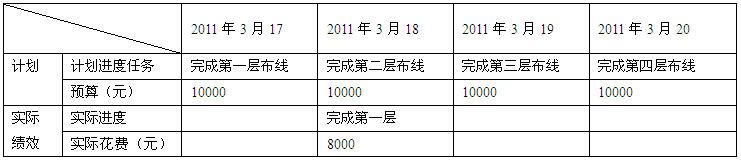

某大楼布线工程基本情况为:一层到四层,必须在低层完成后才能进行高层布线。每层工作量完全相同。项目经理根据现有人员和工作任务,预计每层需要一天完成。项目经理编制了该项目的布线进度计划,并在3月18号工作时间结束后对工作完成情况进行了绩效评估,如下表所示:
【问题1】(5分)请计算2011年3月18日时对应的PV、EV、AC.CPI和SPI。【问题2】(4分)(1)根据当前绩效,在下图中划出AC和EV曲线。(2分)
(2)分析当前的绩效,并指出绩效改进的具体措施。(2分)【问题3】(6分)(1)如果在2011年3月18日绩效评估后,找到了影响绩效的原因,并纠正了项目偏差,请计算ETC和EAC,并预测此种情况下的完工日期。(3分)(2)如果在2011年3月18日绩效评估后,未进行原因分析和采取相关措施,仍按目前状态开展工作,请计算ETC和EAC,并预测此种情况下的完工日期。(3分)
选项
答案
解析

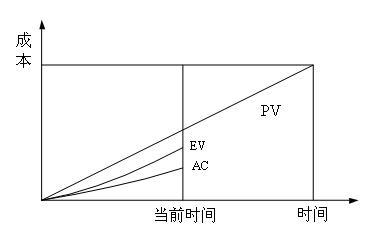

【问题1】PV=10000+10000=20000元AC=8000元EV=10000元CPI = EV/AC =10000/8000=1.25SPI = EV/PV = 10000/20000 = 0.5【问题2】(4分)(1)根据当前绩效,划出的AC和EV曲线如下图所示。
(2)状态:成本节省、进度滞后改进方法a) 因当前成本是节约的,可以采用加班的方式来加快进度。b) 可以采用增加资源的方式来提高效率。c) 可以使用高效率资源来替换低效率资源的方式来加快进度d) 改进方法,提高工作效率e) 增加人员、赶工、调整基准计划【问题3】(1)第1小问ETC=BAC-EV = 40000 – 10000 =30000元EAC=AC+ETC=8000+30000=38000元预测完工日期,原计划一天完成一层的工作,到3月18日为止,项目进度滞后一天,所以项目的完成日期为3月21日。(2)第2小问ETC=(40000-10000)/CPI =30000/1.25 =24000元EAC=AC+ETC =8000+24000 =32000元预测完工日期,后面所需要的施工天数=所剩工作量原计划天数/当前的进度绩效。完成后面所剩工作还需6天,表示完成后面的工作还需要6天才能完成,总工期为8天,所以项目的完成日期为3月24日。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2302207.html
本试题收录于:
中级 系统集成项目管理工程师题库软件水平考试初中高级分类
中级 系统集成项目管理工程师
软件水平考试初中高级
相关试题推荐
关于国家机关工作人员的社会公德问题,以下表述正确的是()。 A.国家机关工作人
某机关差旅补贴数额明显下降,说明()。 A.物质奖励是机关工作人员行为规范的决
某局长的狱中忏悔,说明()。 A.机关工作人员的职业道德规范需要内化 B.机
28岁女性,继发闭经半年,孕激素试验阳性。下一步首先采取下述何项检查才能作出诊断
某机关差旅补贴数额明显下降,说明()。 A.物质奖励是机关工作人员行为规范的决
以上材料告诉我们()。 A.机关工作人员职业道德建设是一项系统工程 B.机关
某局长的狱中忏悔,说明()。 A.机关工作人员的职业道德规范需要内化 B.机
CR的工作流程不包括A.信息采集 B.信息预处理 C.信息处理 D.消息转
灯丝一般选用金属钨,下列哪个不是钨的特点A.钨丝寿命与工作温度无关 B.蒸发率
口服胆囊造影法,造影剂需经过____、____和____等三个主要环节,才能使胆
随机试题
Superstitionisadifficultquestion.Wecannotquitesaythatsuperstition
繁荣boom;prosperity
程序员小张在某项目中编写了源代码文件X的0.1版(以下简称Xv0.1)。随后的开
某企业有一处商业办公楼,经评估价值为500万元人民币。拟将此房屋作为抵押物向银行
下列选项中,不属于实践课的是()。A.新授课 B.复习课 C.综合课 D
学校教育中经常采用评选优秀学生的方法,使学生体验到荣誉感、自尊感,体验到学习的成
这logo语音中执行HTREPEAT6[FD50RT90FD50
纵向收购是指同属于一个产业或行业,生产或销售同类产品的企业之间发生的收购行为。(
按照库存的目的进行分类,为了满足企业日常经营要而建立的库存为()。A.经常库
在正常使用条件下,工程的地基基础、主体结构的最低保修期限为()。A.不需要
最新回复
(
0
)
