某市数字城市项目主要包括A、B、C、D、E等五项任务,且五项任务可同时开展。各项

练习题库2022-08-02  15

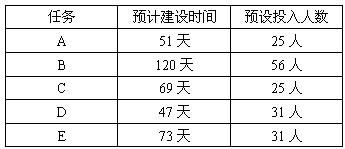

问题 某市数字城市项目主要包括A、B、C、D、E等五项任务,且五项任务可同时开展。各项任务的预计建设时间以及人力投入如下表所示。以下安排中,(  )能较好地实现资源平衡,确保资源的有效利用。A.五项任务同时开工B.待B任务完工后,再依次开展A、C、D、E四项任务同时开展C.同时开展A、B、D三项任务,待A任务完工后开展C任务、D任务完工后开展E任务D.同时开展A、B、D三项任务,待A任务完工后开展E任务、D任务完工后开展C任务

选项 A.五项任务同时开工
B.待B任务完工后,再依次开展A、C、D、E四项任务同时开展
C.同时开展A、B、D三项任务,待A任务完工后开展C任务、D任务完工后开展E任务
D.同时开展A、B、D三项任务,待A任务完工后开展E任务、D任务完工后开展C任务

答案 C

解析 五项任务同时开工,总共需要168人,120天。
待B任务完工后,再依次开展A、C、D、E四项任务,总共需要112人,193天。
同时开展A、B、D三项任务,待A任务完工后开展C任务、D任务完工后开展E任务,总共需要112人,120天;此方案使用资源最少,历时最短,是正确答案。
同时开展A、B、D三项任务,待A任务完工后开展E任务、D任务完工后开展C任务,总共需要118人,124天。
