某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工
某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工
考试题库
2022-08-02
86
问题

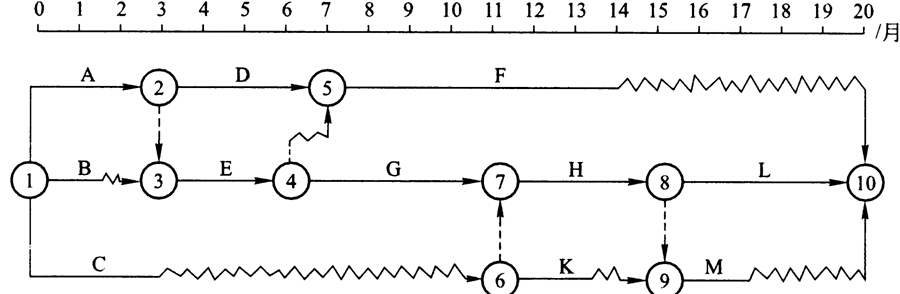

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
问题(1)在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。(2)由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:施工段及流水节拍数据表
试问G、H、L。三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
选项
答案
解析

(1)由网络图可知,B工作自由时差为ld,C工作自由时差为8d,H工作在关键线路上,总时差为0d。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。施工顺序为:B→C→H。该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。(2)工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:1)各施工过程流水节拍的累加数列:工作G:25;工作H:24;工作L:25。2)错位相减,取最大值得流水步距:
3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。4)此时,线路G→H→I。工期缩减至10个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2=9个月,也不会成为关键线路,故此时的关键线路仍为G→H→L,整个工程总工期为6+10=16个月,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
转载请注明原文地址:https://www.tihaiku.com/congyezige/1788596.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
(2017年真题)信托公司管理信托计划,应当遵守的规定不包括()。A.不同信托
(2019年真题)根据《中国银监会关于印发银行业消费者权益保护工作指引的通知》的
(2019年真题)一般而言,银行产品开发的创新法存在开发周期长、准备工作量大和费
(2017年真题)根据重大工作部署和针对银行业金融机构的重大突发事件开展的检查是
()负责建立健全声誉风险管理制度,完善工作机制,制定重大事项的声誉风险应对
金融机构的交易员、信贷员、其他工作人员越权或变相越权放款,向国家明令禁止的行业、
银行应在各()的醒目位置公布电话、网络、信函等投诉处理渠道。A.营业网点和
以风险为本的合规管理计划,其内容包括()。A.合规风险管理框架 B.特定
信托公司管理信托计划,应当遵守的规定有()。A.不得向他人提供担保 B.
某银行因计算机系统中断、业务应急计划不周造成交易中断或数据丢失而引发损失,这属于
随机试题
下列因素中,对骨折愈合影响最大的是A.骨折部位的血液供应情况 B.骨折的类型
质量为m的钢球自高处落下,以速率υ1碰地,竖直向上弹回,碰撞时间极短,离地的速率
如何培养中学生的创造性思维
以下关于止损指令描述正确的有()。A.止损指令是指当市场价格达到客户预先设
在金融领域,因股价大幅波动而导致的风险属于()。A.市场风险 B.信用风险
关于企业年金的陈述,错误的是()。A.企业年金属于强制性保险计划 B.政府对企
用人单位的权利不包括()。A.劳动用工权 B.依法解除劳动合同的权利 C.
下列各项中,属于情节严重的,应由县级以上人民政府财政部门吊销会计从业资格证书的行
根据《合同法》规定,下列行为不属于要约邀请的是:A.某建设单位发布招标公告 B
某城市郊区新建某标段道路长3km,路面设计宽度15m,含中型桥梁一座。路面面层结
最新回复
(
0
)
