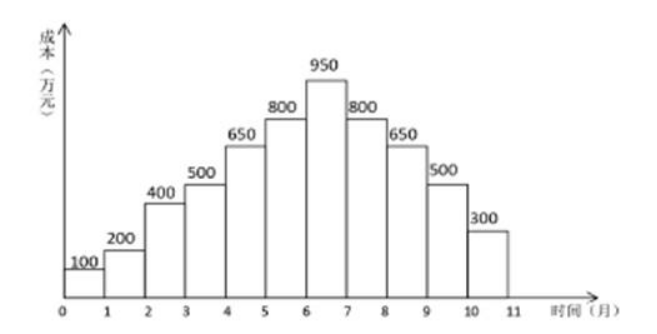

某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元
某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元
admin
2022-08-02
81
问题
某工程按月编制的成本计划如下图所示,若6 月、7 月实际完成的成本为700 万元和1000 万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,错误的是()。
A.第6 个月末的实际成本累计值为2550万元B.第6 个月末的计划成本累计值为2650万元C.第7 个月末的实际成本累计值为3550万元D.第7 个月末的计划成本累计值为3500万元
选项
A.第6 个月末的实际成本累计值为2550万元
B.第6 个月末的计划成本累计值为2650万元
C.第7 个月末的实际成本累计值为3550万元
D.第7 个月末的计划成本累计值为3500万元
答案
D
解析
P107-109
第7个月末的计划成本累计值为3600。
转载请注明原文地址:https://www.tihaiku.com/jzgc/35499.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
我国计划免疫的主要内容是针对7周岁以下儿童开展“四苗防六病”,其预防的传染病
以下哪种疫苗不是我国卫生部规定的儿童计划免疫程序 A.麻疹疫苗 B.乙肝疫苗
在我国,1岁内小儿需完成的基础计划免疫中.不包括下列哪项 A.卡介苗B.脊髓
在卫生资源分配上,形式公正是根据每个人 A.都享有公平分配的权利 B.实际的
运用动态控制原理进行施工质量控制时,质量计划是指组成工程质量多元素的()。
根据《建筑工程五方责任主体项目负责人质量终身责任追究暂行办法》,项目负责人承担工
下列项目管理相关资料中,能够反映项目竣工验收信息的是()。A.项目成本偏差
不能激励承包人努力降低成本和缩短工期的合同形式是()。A.成本加奖金合同
采用单价合同形式的工程,其工程价款是根据()计算确定的。A.发包人提供的工
在建筑工程施工过程中,隐蔽工程在隐蔽前应通知()进行验收,并形成验收文件。
随机试题
Howmuchdoesanewbedcostaccordingto(按照,根据)thewoman?[br][originaltext]
OnehundredandthirteenmillionAmericanshaveatleastonebank-issuedcre
人员流动密度大、青少年或幼儿活动的公共场所以及使用中容易受到撞击的部位,其玻璃幕
现需设计一个无黏性土的简单边坡,已知边坡高度为10m,土的内摩擦角Φ=45°,黏
2017年,全国处理的支付交易类钓鱼网站数量超过金融证券类钓鱼网站2倍的
消极的债券组合管理者通常把()看作均衡交易价格A:市场价格B:买方报价C:债
(2019年真题)下列不属于理财师执业资格“4E”认证标准的是()。A.考
在建筑工程保险中,由于震动导致的第三者人身伤亡和财产损失,般属于()。A.物质损
肾病综合征合并肾静脉血栓形成的患者,下列药物治疗中作用肯定的是A.阿司匹林 B
不可以成为保险合同受益人的包括()。A.投保人 B.被保险人 C.受益人
最新回复
(
0
)
