(2012年真题)某项目采用公开招标方式选择咨询服务单位,最终乙咨询单位中标。

练习题库2022-08-02  37

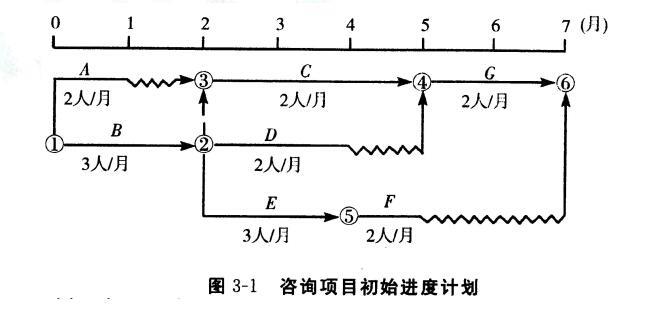

问题 (2012年真题)某项目采用公开招标方式选择咨询服务单位,最终乙咨询单位中标。乙咨询单位编制了该项目的咨询工作初始进度计划,如图 3-1 所示。图中各项工作均按最早开始时间安排,各工作名称下方注明了咨询工作每月所需咨询人员数量,且工作的咨询工作量均衡。开始工作后不久,由于乙咨询单位业务繁忙,每月最多能为该项目安排 5 名咨询人员平行工作,乙咨询单位及时对初始进度计划进行了调整。根据人员配备约束条件的变化,乙咨询单位应如何调整项目初始进度计划?(写出调整进度计划的过程)调整后进度计划的计算工期为多长?

选项

答案

解析 由题意知,若按初始进度计划工作,第 3 个月和第 4 个月的 C、D、F 工作将会出现超过 5名咨询人员平行工作的问题。由该咨询项目初始进度计划图可知,线路①~②~⑤~⑥有两个月的自由时差,则对此线路上的工作进行调整:E、F 工作推迟两个月。调整后进度计划的计算工期仍为 7 个月。
转载请注明原文地址:https://www.tihaiku.com/jzgc/347464.html
