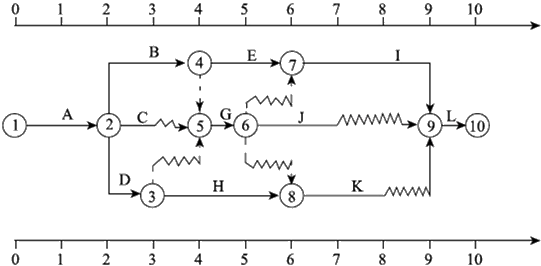

某双代号时标网络计划如下图,工作G的最迟开始时间是第( )天。
A.4B.5C.6D.7
选项
A.4
B.5
C.6
D.7
答案
B
解析
P189~191
本题考查的是制定进度计划的方法。从该图中可以判断出G工作的最早开始时间是4天,总时差是1天,那么总时差=最迟开始时间-最早开始时间,可以求出最迟开始时间为4+1=5天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/334574.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
进行项目敏感性分析,首先要做的工作是( )。A.计算临界点B.计算敏感度系数C.
下列行为中,属于风险转移的有( )。A.将已做完前期工作的项目转给他人投资B.在
为了应对风险接受,可以采取事先制订好后备措施。一旦项目实际进展情况与计划不同,就
社会管理方案是社会评价的重要成果,具体内容包括( )。A.社会调查计划B.利益加
社会评价的工作程序不包括( )。A.确定社会评价人员B.工作委托C.实施评价D.
国际金融组织贷款项目资金申请报告的内容包括( )。A.项目对外工作进展情况B.项
下列经济评价指标中未考虑投资收益的时间因素的是( )。A.投资收益率B.净现值C
下列关于总图运输方案的说法,错误的是( )。A.总体布置工作应建立在厂区总平面布
()是咨询评估工作的直接领导和组织者,也是咨询评估报告的直接责任人。A.咨询机构
项目工作计划主要包括的内容有( )。A.项目组成员名单B.直接费用计划C.政府承
随机试题
MelbourneNamedWorld’sMostLiveableCityforFourthStraightYearMelbourne
Traditionally,universitieshavecarriedouttwomainactivities:researcha
Nowthatyou’vegottenalittlemoreconfident,we’regoingtogiveyoutheoppo
Whatarethereinoursocietynowadays?Thereare______.[br][originaltext]
Whenfisherieshavesunkorcollapsed,oneapproachtofixthesituationis
按照我国《化妆品卫生规范》的规定,测定化妆品菌落总数时,为了便于区别化妆品中的颗
已知某进口设备原价为1500万元,安装费率为14%,设备吨重为300吨,每吨设备
在审计甲公司财务报表时,下列为获取适当审计证据所实施的审计程序与审计目标最相关的
78,64,46,41,,( ) A.11 B. C.14 D.
属于建筑安装工程人工费的()。A.劳动保护费 B.流动施工津贴 C.住
最新回复
(
0
)
