首页
登录
建筑工程
某工程,实施过程中发生如下事件。 事件1;项目监理机构收到施工单位报送的施工控
某工程,实施过程中发生如下事件。 事件1;项目监理机构收到施工单位报送的施工控
题库
2022-08-02
105
问题

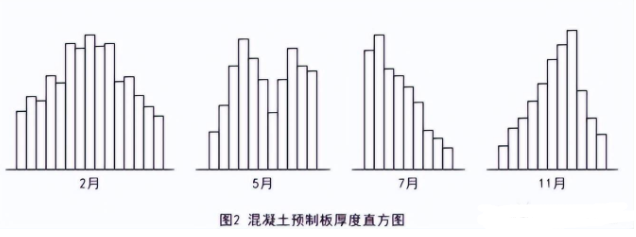

某工程,实施过程中发生如下事件。事件1;项目监理机构收到施工单位报送的施工控制测量成果报验表后,安排监理员检查、复核报验表所附的测量设备检定证书、高程控制网和临时水准点的测量成果等内容,并签署意见。事件2:建设单位对施工单位正在使用的保温材料质量提出质疑,立刻指令施工单位暂停施工。经复检,保温材料的质量符合要求。为此,施工单位向项目监理机构提交了暂停施工造成的人员窝工及机械闲置的费用索赔申请。事件3:项目监理机构审查施工单位提交的混凝土预制板厚度检测数据报告时,发现施工单位绘制的2、5、7、11四个月的混凝土预制板厚度直方图属非正常型,如下图所示。
事件4:总监理工程师检查项目监理机构整理的危险性较大分部分项工程安全管理档案时,发现只有监理实施细则、专项巡视检查的相关资料。为此,总监理工程师要求依据《危险性较大的分部分项工程安全管理规定》,补充完善安全管理档案所需资料。问题:1.针对事件1,指出项目监理机构的不妥之处,写出正确做法。项目监理机构对施工控制测量成果的检查、复测还应包括哪些内容?2.事件2中,建设单位的做法是否妥当?项目监理机构是否批准施工单位的索赔申请?分别说明理由。3.事件3中,2、5、7、11四个月的直方图分别属于哪种非正常型?分别说明其形成原因。4.针对事件4.项目监理机构应补充哪些资料?
选项
答案
解析

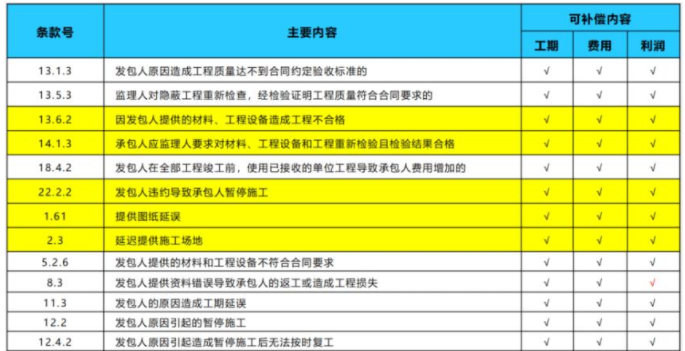

1.(1)不妥之处:项目监理机构安排监理员检查、复核报验表。正确做法:应安排专业监理工程师进行检查、复核报验表。(2)还应包括的内容有:施工单位测量人员的资格证书、施工平面控制网的测量成果及控制桩的保护措施。2(1)建设单位做法妥当。(2)项目监理机构应该批准施工单位的索赔。理由:
3.(1)2月的直方图属于折齿形。原因:是由于分组组数不当或者组距确定不当出现的直方图。(2)5月是双峰型。原因:是由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混在一起整理产生的。(3)7月是绝壁型。原因:是由于数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素影响所造成的。(4)11月是左缓坡型。原因:主要是由于操作中对上限(或下限)控制太严造成的。4.还应补充的资料有:专项施工方案审查、验收及整改等相关资料纳入档案。
转载请注明原文地址:https://www.tihaiku.com/jzgc/324661.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
某工程施工到2011年3月,已完工作预算投资为6000万元,计划工作预算投资为5
用挣值法进行工程项目费用-进度绩效评价时,如果投资偏差大于0,投资绩效指数大于1
某分项工程月计划完成工程量为3200m2,计划单价为15元/m2,月底承包商实际
根据《建设工程工程量清单计价规范》,当承包人投标报价中材料单价低于基准单价时,施
某工程施工时处于当地正常的雨季,导致工期延误,在工期延误期间又出现政策变化。根据
编制工程项目资金使用计划时,常用的投资目标分解方式有( )。 A.按费用构成
根据工作分解结构,将工程项目总投资分配到各工作单元上去,是( )分解方式。
工程量清单单价法,以各分项工程量乘以部分费用综合单价的合价汇总后,再加上( ),
某工程的招标工程量清单中人工挖土方数量为5800m3,投标单位根据己方施工方案确
根据《建设工程工程量清单计价规范》,某招标工程量清单中挖沟槽土方的工程量为260
随机试题
A、Nottodriveinaheavyrain.B、Todoitinanorganizedway.C、Nottogettoo
干式站用变环氧树脂表面出现爬电现象时站用变应(____)。带电检测$;$加强巡视
王平镇卫生院积极发挥基层医疗卫生机构的作用,为全镇人民的医疗健康做了突出贡献。以
关于物业管理用房权属的说法,正确的是()。A:物业管理用房属于全体业主共有 B
如何认识社会主义取代资本主义的历史必然性?
目前,电子银行营销已经成为银行最重要的营销渠道。()
阮先生今年35岁,妻子32岁,女儿3岁,家庭收入10万元,支出6万元,有存款30
共用题干 下面是某求助者MMPI-2的测验结果:临床量表剖面图模式属于()。单
某市拟对一条高速公路进行拓宽改造,委托一家咨询公司进行项目的可行性研究工作。
数字电视信道传输标准主要有()和卫星。A.微波 B.地面 C.分米
最新回复
(
0
)
