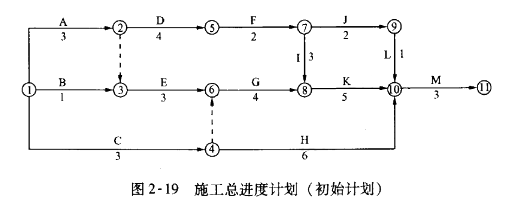

问题 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图2-19所示(时间单位:月)。施工过程中发生下列事件:事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作1的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。问题:1.确定初始计划的总工期,并确定关键线路及工作E的总时差。2.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。3.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。4.指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。5.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。

选项

答案

解析 1.(1)对于初始计划,总工期为20 个月;
(2)关键线路为A→D→F→I→K→M;
(3)借助于关键工作D、F 和I,即可分析得到工作E 的总时差为2 个月。
2.事件1 发生后,项目监理机构应批准:
(1)吊装机械闲置补偿费:600×30=18000(元);
(2)工程延期为零;理由:因建设单位原因造成承包商设备闲置和工程延期,应给予施工单位费用和工期补偿,但由于工作E 不是关键工作且持续时间延长不影响总工期,因此,工期延期审批为零。
3.事件2 发生后,项目监理机构应批准:
(1)补偿费用为零;
(2)工程延期1 个月。
理由:因不可抗力原因造成承包商损失时,损失费用不补偿;又由于工作G 为关键工作,影响工期1 个月,因此,工期可顺延1 个月。
4.事件3 中:
(1)建设单位未通知施工单位共同清点并移交设备不妥,要求施工单位承担部件损坏的责任不妥。因建设单位未将设备移交施工单位保管,由此造成的损失由建设单位负责。
(2)项目监理机构应批复补偿费用1.6 万元,工程不予延期,因损失是由于建设单位责任造成的,但工作I为非关键工作,且延长1 个月不影响总工期。
5.由于:
(1)事件1 发生后,工作E 延期2 个月,因E 工作总时差为2 个月,不影响总工期;原非关键工作G 变为关键工作;
(2)事件2 发生后,工作G 延期1 个月,造成总工期延长1 个月;原关键工作1 变为非关键工作,总时差1个月;
(3)事件3 发生后,工作I 延期1 个月,不影响总工期;
(4)事件4 发生后,K 工作提前2 个月,故总工期缩短1 个月。
因此:事件4 发生后,预计工程实际工期为19 个月;项目监理机构认为建设单位要求缩短合同工期不妥是正确的,因总工期仅比原合同工期缩短1 个月。
