首页
登录
建筑工程
某工程,建设单位与施工单位依据《建设工程施工合同》签订了施工合同。经总监理工程师
某工程,建设单位与施工单位依据《建设工程施工合同》签订了施工合同。经总监理工程师
资格题库
2022-08-02
56
问题

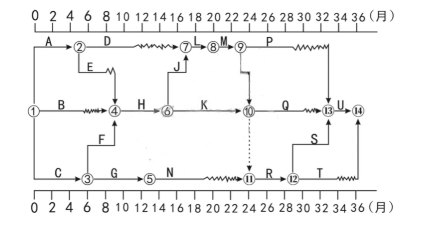

某工程,建设单位与施工单位依据《建设工程施工合同》签订了施工合同。经总监理工程师审核确认的施工总进度计划如下图,各项工作均按最早开始时间安排且匀速施工。工程实施过程中发生如下事件。

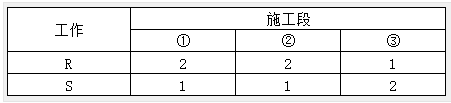

事件1、工程施工至第2个月,发现工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停2.5个月,造成施工单位支出施工机械设备闲置费15万元,施工人员窝工费12万元。为此,施工单位提出了工程延期2.5月,费用补偿27万元的索赔。事件2、工程施工至19月末,经检查,L拖后3个月,K正常,N拖后4个月。事件3.建设单位在第20月初提出工程必须按原合同工期完成。为此施工单位提出赶工方案,将顺序R和S划分为3个段流水段施工,施工段和流水节拍见下表5-1
问题:1.针对1项目监理机构是否批准延期?说明理由,应批准费用补偿多少万元?说明理由。2.事件1发生后是个总进度计划中的关键线路及工作D、G总时差、自有时差3.针对2,分别说明各项工作实际进度偏差对总工期影响。4.针对3,工作R和S之间的流水步距为多少个月?流水工期为多少?R、S组织流水施工后,工程总工期为多个月?
选项
答案
解析
1.(1)监理机构不应批准工程延期。理由:通过网络计划图可以判断,工作A的总时差为1个月,工作B的总时差为3个月,工作A暂停施工1个月,工作B暂停2.5个月均不影响总工期。(2)费用补偿27万元。理由:造成施工单位支出施工机械设备闲置费15万元,施工人员窝工费12万元,属于建设单位应承担的责任。2022 2.时间1发生后的关键线路:A→E→H→K→R→S→U(①→②→④→⑥→⑩→11→12→13→14)和C→F→H→K→R→S→U(①→③→④→⑥→⑩→11→12→13→14)工作D的总时差:6个月,自由时差:5个月;工作G的总时差:5个月,自由时差:0.3.工作L拖后3个月,影响工期2个月;工作K正常,不影响工期;工作N拖后4个月,不影响工期。4.(1)工作R和S之间的流水步距为3个月
(2)流水工期:3+(1+1+2)=7个月(3)工作R、S组织流水施工后,工程总工期为36个月。
转载请注明原文地址:https://www.tihaiku.com/jzgc/324560.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
某工程网络计划中,B工作的最早开始时间和最早完成时间分别为第5天和第7天,最迟开
某工程工作逻辑关系如下表,C工作的紧后工作有( )。 A.工作H B.工作G
工程质量统计分析中,能判断生产过程是否处于受控状态的方法是( )。A.控制图法
采用相关图法分析工程质量时,相关关系的程度不包括( )。 A.强负相关 B
施工过程质量验收中,分项工程质量验收的组织者是( )。A.施工单位项目负责人
咨询工程师在施工实施阶段的质量控制工作包括( )。 A.对施工机械设备进行监
下列属于咨询单位在实施阶段,对质量管理的工作是( )。 A.组织编制施工企业
下列关于工程勘察、设计单位质量责任的说法,错误的是( )。 A.提供的工程地
《工程咨询成果质量评价办法》规定,进行工业项目可行性研究报告的质量评价,应评价(
工程项目进度管理中,可以称为软逻辑关系的是( )。A.组织关系 B.工艺关系
随机试题
【B1】[br]【B7】[originaltext]Amanstepsonwhatseemslikesolidgroundbu
[originaltext]W:I’mgladthatyouwinthesingingcontest.Theawardmoneymay
以下关于软土基坑开挖基本规定说法错误的是()。A.必须分层、分块、均衡地开
A.中心静脉压低,动脉压低 B.中心静脉压低,动脉压正常 C.中心静脉压高,
视频传输通道主要指标问答(二)。(1)色度/亮度时延差对图像质量的影响()
慢性阻塞性肺疾病失代偿期,Ⅱ型呼吸衰竭,给氧的原则是()A.氧浓度25%~3
对高职院校的专业设置有什么要求?
净制时须去头的药物是A.龙胆B.斑蝥C.大黄D.山楂E.蕲蛇
共用题干 某售房广告详细介绍了一待售商业用房的基本状况,以及购房的程序、方法、
关于基金销售渠道,以下说法不正确的是()A:基金各销售渠道针对不同的客户,不存在
最新回复
(
0
)
