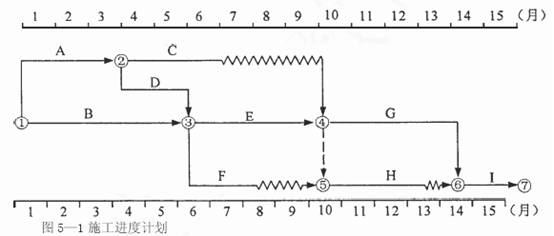

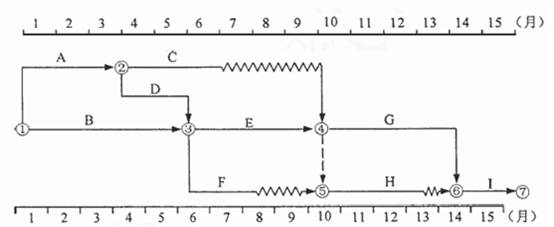

某实施监理的工程,合同工期l5个月,总监理工程师批准的施工进度计划如图5—1所示
某实施监理的工程,合同工期l5个月,总监理工程师批准的施工进度计划如图5—1所示
最全题库
2022-08-02
53
问题
某实施监理的工程,合同工期l5个月,总监理工程师批准的施工进度计划如图5—1所示。
工程实施过程中发生下列事件:事件1:项目监理机构对由施工单位为本工程提供的试验室时要求施工单位提交试验人员资格证书。事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5—1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5—1。表5—1 相关数据表
问题1:该工程施工进度计划中关键工作和非关键工作分别有哪些C和F工作的总时差和自由时差分别为多少问题2:事件1中,监理机构还应检查试验室的哪些内容问题3:事件2中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。问题4:针对事件2,项目监理机构应批准的工程延期时间为多少说明理由。问题5:针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么相应增加的费用为多少
选项
答案
解析
问题1: 该工程施工进度计划中关键工作:A、D、B、E、G、I;非关键工作:C、F、H。F工作自由时差:2个月总时差:2+1=3个月C工作自由时差:3个月总时差:3个月。问题2:还应检查:(1)试验室的资质及试验范围(2)法定计量部门对试验设备出具的计量检定证明(3)试验室管理制度问题3:
C工作:拖后3个月,因其自由时差和总时差均为3个月,其对总工期和后续工作没有影响。E工作:拖后2个月,E工作是关键工作,会影响总工期2个月,使后续工作G、H、I最早开始时间推迟2个月。F工作:拖后2个月,其自由时差为2个月,总时差为3个月,因此对于总工期和后续工作没有影响。问题4:应批准延期2个月理由:建设单位提出工程变更,属于非施工单位原因引起的拖延,使E工作拖延2个月,且其为关键工作。问题5:I压缩1个月,E压缩一个月。相应增加费用14+18=32(万元)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/323985.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
工程勘察工作的三个阶段不包括()。A.可行性研究勘察 B.初步勘察 C.详
《建设工程勘察设计管理条例》规定,编制()设计文件,应注明建设工程合理使用年限
由工程咨询企业领导组织,邀请社会上的专家参加,由项目经理做汇报的工程咨询成果质量
设立工程咨询成果质量评价标准的基本原则不包括()。A.能定量考核的尽可能采用定
全面质量管理活动的全部过程,就是质量计划的制订和组织实现的过程,这个过程就是按照
()为绿色施工第一责任人。A.施工单位技术负责人 B.总监理工程师 C.项
下列属于建设单位的安全责任的有()。A.提供施工现场及毗邻区域地下管线资料
对一定规模的危险性较大的专项施工方案,由()签字后实施。A.施工单位技术负责人
工程项目安全预评价报告的内容主要有()。A.安全状况初步评价 B.安全管理岗
工程项目施工安全计划的内容主要有()。A.安全设施设计 B.确定安全组织机构
随机试题
[originaltext]NativeEnglishspeakersoutnumberedLONDON-TheaccentedE
[originaltext]VoiceOne:Thisiswhatscientistssaythesunsoundslike---
设计条件 1.某已征建设用地,拟建高层住宅楼或高层办公楼。场地东西两 侧
专利运用的主要内容包括()。A.权利 B.义务 C.效力 D
矿山开采风险高.生产复杂,需要满足相关的安全标准和条件.依据《中华人民共和国矿山
(2018年真题)下述选项中,不符合股权投资基金的合格投资者认定标准的是(
患者,男,40岁。咳嗽气促,咳痰量多,痰质黏稠而黄,咳吐不爽,胸胁胀满,面赤身热
A.胎漏 B.胎动不安 C.暗产 D.堕胎 E.滑胎妊娠期,出现腰酸腹痛
患者,男,70岁。进食后饱胀不适伴反酸5年余,黑便1天。胃镜检查提示胃多发性溃疡
(2019年真题)应用于温度在700℃以上高温绝热工程,宜选用的多孔质保温材料为
最新回复
(
0
)
