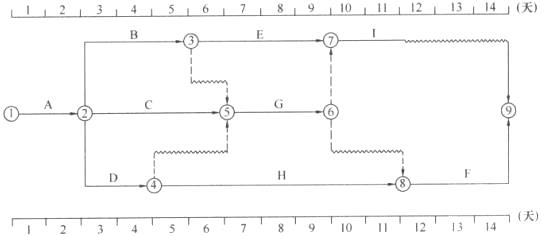

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。
A.工作B的总时差为3天B.工作C的总时差为2天C.工作D为关键工作D.工作E的总时差为3天E.工作G的自由时差为2天
选项
A.工作B的总时差为3天
B.工作C的总时差为2天
C.工作D为关键工作
D.工作E的总时差为3天
E.工作G的自由时差为2天
答案
ABCD
解析
2022教材P144页 /2021/2020教材P140页
双代号网络计划时间参数计算可得出工作B的总时差为3天,工作C的总时差为2天,工作D的总时差为0为关键工作,工作E的总时差为3天。工作G的自由时差为0.
转载请注明原文地址:https://www.tihaiku.com/jzgc/31871.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
下列需要编制监理实施细则的工程有()A.采用新技术 B.专业性较强 C
根据《建设工程文件归档规范》,关于施工文件立卷的说法,正确的是()。A.声
下列项目管理相关资料中,能够反映项目竣工验收信息的是()。A.项目成本偏差
下列工程保险的险种中,以工程发包人和承包人双方名义共同投保的是()A.建筑
采用单价合同形式的工程,其工程价款是根据()计算确定的。A.发包人提供的工
根据《标准施工招标文件》,竣工付款申请单的提交时间为()。A.工程接收证书
在建筑工程施工过程中,隐蔽工程在隐蔽前应通知()进行验收,并形成验收文件。
建设工程实行施工总承包的,对施工现场安全生产负总责的单位是()。A.建设单
根据《质量管理体系基础和术语》,凡工程产品未满足质量要求就称为()A.质量
关于网络计划中关键线路正确的是()。A.一个网络计划只能有一条关键线路
随机试题
Thereasonwhypeopleputonweightatworkisthat[br][originaltext]W:Inth
Wewillofferyoua20percentdiscountifyouareamongthefirstfifteencusto
[audioFiles]audio_eusm_j01_078(20099)[/audioFiles]A、Hedoesn’tknowwhattools
[originaltext]W:Helpmewiththisstackofbooks,willyou,Jack?M:Helpyou!
不属于免疫复合物病的是A.类风湿性关节炎 B.链球菌感染后肾小球肾炎 C.乙
咳声如犬吠,声音嘶哑,吸气困难者,多为()A.风邪与痰热搏结,阻遏气道
标志标明“封存”字样的计量器具,所处的状态是()。A、根据使用频率暂停使用的
关于周先生父母的房屋,()说法正确。A:因为是周先生父母的房子,当属于周先生的个
编码氨基酸的密码子共有( )。A.20个 B.40个 C.61个 D.6
A.复方角菜酸酯栓 B.克霉唑栓 C.阿达帕林凝胶 D.复方苯甲酸酊 E
最新回复
(
0
)
