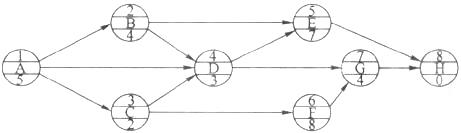

某单代号网络计划如下图所示,其关键线路为()。
A.1—2—4—5—8B.1—2—5—8C.1—3—4—5—8D.1—3—4—7—8E.1—3—6—7—8
选项
A.1—2—4—5—8
B.1—2—5—8
C.1—3—4—5—8
D.1—3—4—7—8
E.1—3—6—7—8
答案
AE
解析
2022教材P150页 /2021/2020教材P146页
看懂[例2Z103032-2]以及P148页2Z103033关键工作、关键路线和时差该题是确定关键线路,既确定总的工作持续时间最长的线路。本题中1-2-4-5-8,和1-3-6-7-8持续时间都为19,为最长工作持续时间,符合规定的要求,所以选AE
转载请注明原文地址:https://www.tihaiku.com/jzgc/31868.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
运用动态控制原理进行施工质量控制时,质量计划是指组成工程质量多元素的()。
下列施工成本管理措施中,属于组织措施的是()。A.编制合理的资金使用计划,
项目施工成本动态控制过程中,对成本的实际值和计划值进行比较时,若将工程合同价作为
为确保施工进度计划能得以实施,施工方应编制的与之配套的计划有()。A.劳动
若网络计划的计算工期不能满足要求工期,则选择拟压缩持续时间的关键工作时,宜考虑的
关于按工程实施阶段编制施工成本计划的说法,正确的是()。A.施工成本应按时
建设工程项目总进度目标论证的核心工作是()。A.编制项目总进度计划 B.
下列与施工进度有关的计划中,属于施工企业生产计划的是().A.项目施工进度
关于单代号网络计划绘制要求的说法,正确的是()。A.所有逻辑关系均用箭线表
某项目网络计划如图所示(时间单位:天),关于D工作的说法,正确的是()。
随机试题
•Readthefollowingarticleaboutmanagementandqualitycontrolandquestionst
Byfarthemostcommondifficultyinstudyissimplefailuretogetdownto
CarsaccountforhalftheoilconsumedintheU.S.,abouthalftheurbanpo
(1)HazelaskshowonecanstayhealthyworkingthehoursI’vebeenworking.
[originaltext]Goodevening.YouarelisteningtoPopWorldofBCDInternati
Ifyourefusetodoit,youmustbeready
计算机系统由()组成。A.主机和系统软件 B.硬件系统和应用软件 C.硬件
进行不对称有丝分裂的是A:造血干细胞B:造血祖细胞C:早期造血祖细胞D:原
共用题干 于先生是一家公司的业务经理,年薪10万,他打算把一部分资金投资在股票
应用总流能量方程时,流动应为()。 A.均匀流或渐变流B.恒定流C.非恒定
最新回复
(
0
)
