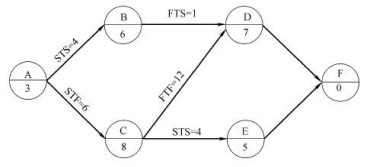

某分部工程单代号搭接网络计划如下图所示,其中关键工作是( )。 A.工作A

admin2022-08-02  27

问题 某分部工程单代号搭接网络计划如下图所示,其中关键工作是(   )。A.工作A和工作BB.工作B和工作DC.工作C和工作ED.工作C和工作D

选项 A.工作A和工作B
B.工作B和工作D
C.工作C和工作E
D.工作C和工作D

答案 D

解析 本题考查的是单代号搭接网络计划。单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。根据工作A、C之间的时距,工作C的EF为6,从而得出工作C的ES为-2,这里显然有问题。此时需要新增虚工作S作为起始工作,并与工作A、C相连接,计算出各工作的ES、EF和时间间隔,从而确定出关键线路为S→C→D→F。
