首页
登录
建筑工程

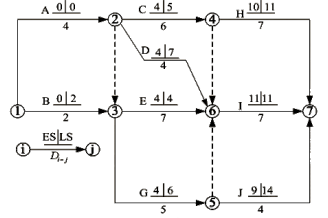

某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间
某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间
admin
2022-08-02
75
问题
某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表示( )。
A.工作1-3的总时差和自由时差相等B.工作2-6的总时差和自由时差相等C.工作2-4和工作3-6均为关键工作D.工作3-5的总时差和自由时差分别为2和0天E.工作5-7的总时差和自由时差相等
选项
A.工作1-3的总时差和自由时差相等
B.工作2-6的总时差和自由时差相等
C.工作2-4和工作3-6均为关键工作
D.工作3-5的总时差和自由时差分别为2和0天
E.工作5-7的总时差和自由时差相等
答案
ABDE
解析
本题考查的是双代号网络计划时间参数的计算。选项C错误,工作2-4为非关键线路,工作3-6为关键工作。
转载请注明原文地址:https://www.tihaiku.com/jzgc/316894.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
国土空间规划是对一定区域国土空间开发保护在空间和时间上作出的安排,包括()。A.
下列各项中,属于北方防沙带生态保护和修复重大工程内容的是()。A.祁连山生态保护
实施全国重要生态系统保护和修复重大工程,是党的()作出的重大决策部署。A.十六大
在计划经济体制下,社会政策主要包括()。A.基本公共服务均等化政策
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄河
充分利用互联网基础条件,完善小微企业公共服务平台网络,体现“互联网+”创业创新的
“双评价”是编制国土空间规划、完善空间治理的基础性工作,“双评价”包括()评价。
证监会为国务院直属事业单位,维护证券市场(),防范系统性风险,维护投资者合法权益
根据《中华人民共和国招标投标法》,下列工程项目中,没有被列入必须招标的工程建设项
遵循独立、公正、科学的原则,综合运用多学科知识、工程实践经验、现代科学和管理方法
随机试题
Twonewgesture-sensinginnovationsdesignedforlargeelectronicscreensin
Thesubjectofhislecturewasso______thatfewpeoplecouldunderstandit.A、a
自动生化分析仪的校准方法除线性法外,还包括A.非线性法B.参比法C.内标法D.外
隐匿性疝属于A.易复性疝 B.难复性疝 C.滑动性疝 D.嵌顿性疝 E.
按现行规范,街坊外围界址点相对于邻近控制点点位误差的最大允许值为()cm。A.
行为主导型客观考评方法包括( )。A.关键事件法 B.行为锚定等级评价法
下列属于问题解决的是( )。 A.漫无目的幻想 B.走路 C.联想
某建筑物为钢筋混凝土结构,经济寿命为50年,有效经过年数为8年。经调查测算,现在
某建设项目工器具及生产家具购置费为1500万元,建筑安装工程费用4500万元,工
下列关于进一步审计程序的性质、时间安排和范围的说法中,不正确的是()。A.在确
最新回复
(
0
)
