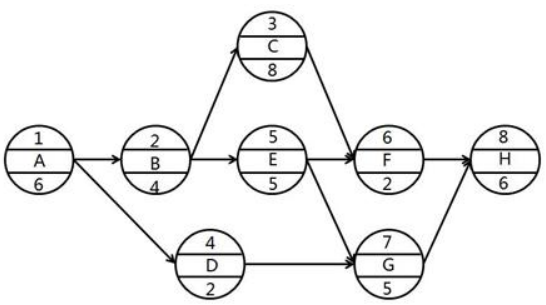

(2017年真题)某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),

admin2022-08-02  30

问题 (2017年真题)某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键路线有( )。A.1—2—3—8B.1—2—3—6—8C.1—2—5—6—8D.1—2—5—7—8E.1—4—7—8

选项 A.1—2—3—8
B.1—2—3—6—8
C.1—2—5—6—8
D.1—2—5—7—8
E.1—4—7—8

答案 BD

解析 2022/2021版教材P55
本题考查的是单代号网络计划时间参数计算。依次计算各选项工期,选项A,不存在;选项B,工期26天;选项C,工期23天;选项D,工期26天;选项E,工期19天,关键线路是B、D。
转载请注明原文地址:https://www.tihaiku.com/jzgc/316594.html

最新回复(0)
