首页
登录
建筑工程

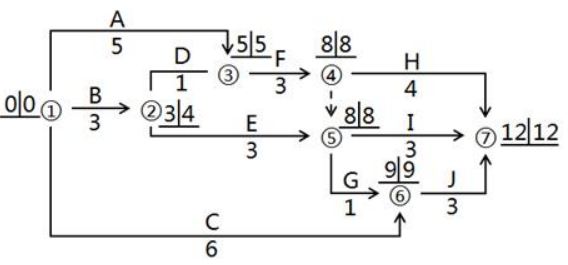

某工程进度计划如下图所示(时间单位为天),图中的正确信息有( )。 A.关键节
某工程进度计划如下图所示(时间单位为天),图中的正确信息有( )。 A.关键节
admin
2022-08-02
73
问题
某工程进度计划如下图所示(时间单位为天),图中的正确信息有( )。
A.关键节点组成的线路1-3-4-5-7为关键线路B.关键线路有两条C.工作E的自由时差为2天D.工作E的总时差为2天E.开始节点和结束节点为关键节点的工作A.工作C为关键工作
选项
A.关键节点组成的线路1-3-4-5-7为关键线路
B.关键线路有两条
C.工作E的自由时差为2天
D.工作E的总时差为2天
E.开始节点和结束节点为关键节点的工作A.工作C为关键工作
答案
BCD
解析
2022/2021版教材P50
本题考查的是节点法。选项A错误,选项B正确,关键线路有1-3-4-5-6-7、1-3-4-7两条;选项C正确,TFE=本工作的最迟完成时间-本工作的最早完成时间=8-(3+3)=2(天);选项D正确,FFE=紧后工作的最早开始时间-本工作的最早完成时间=8-(3+3)=2(天);选项E错误,工作C为非关键工作。
转载请注明原文地址:https://www.tihaiku.com/jzgc/315834.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
影响短期汇率变动的两个关键因素是( )。A、经济体的经济实力和国内局势 B、
编制节能计划和规划,县级以上人民政府每年向()报告节能工作。A.本级人民
针对政府核准投资项目,项目单位向核准机关报送的项目申请报告的主要内容包括(
工程咨询业贯彻落实科学发展观,要求加快开展工程咨询理论方法和技术创新研究,建立工
对于国家级专项规划,应拟订年度审批计划,于每年12月前报()审批后方可有
我国在未来一段时间内,优化工业结构、抑制产能过剩和重复建设所采取的措施包括(
按照我国《招标投标法》的规定,在我国境内进行的以下工程建设必须进行招标的是(
反映宏观经济运行的关键变量包括()A:产出 B:汇率 C:利率 D:就业
固定资产与流动资产的区别有()A:价值转移方式不同 B:周转时间特点不同 C
反映宏观经济运行的关键变量包括()A:产出 B:折旧 C:价格 D:就业
随机试题
TaskSheetforCandidateATaskSheet1A:Customerrelations:howtodefuseang
Whathandshakemean?I.Inone’sowncountry,1.Insome
使某投资方案净现值小于零的折现率,一定会高于该投资方案的内含报酬率。()
水壶:开水()A.桌子:游戏 B.邮箱:邮件 C.磁带:磁盘 D.灌溉
A.胸骨左缘第二肋间隙 B.胸骨右缘第二肋间隙 C.胸骨左缘近剑突处 D.
下列项目目标动态控制的纠偏措施中,属于技术措施的有()。A、调整管理职能分工
会员制期货交易所设理事会,每届任期6年。()
功能为清热化痰,止咳的中成药是A.清气化痰丸 B.复方鲜竹沥液 C.橘贝半夏
根据税收征收管理法律制度的规定,纳税人不办理税务登记的,由税务机关责令限期改正;
(2010年真题)在国际储备中,由国际货币基金组织根据会员国缴纳的份额无偿分配的
最新回复
(
0
)
