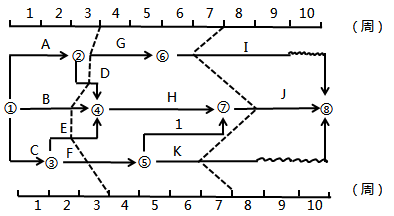

某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所
某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所
admin
2022-08-02
72
问题
某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明( )。
A.第3周末检查时工作B拖后1周,使总工期延长1周B.第3周末检查时工作F拖后0.5周,但不影响总工期C.第7周末检查时工作I拖后1周,但不影响总工期D.第7周末检查时工作J拖后1周,使总工期延长1周E.第7周末检查时工作K提前1周,总工期预计提前3周
选项
A.第3周末检查时工作B拖后1周,使总工期延长1周
B.第3周末检查时工作F拖后0.5周,但不影响总工期
C.第7周末检查时工作I拖后1周,但不影响总工期
D.第7周末检查时工作J拖后1周,使总工期延长1周
E.第7周末检查时工作K提前1周,总工期预计提前3周
答案
AC
解析
考点:前锋线比较法。选项B,第3周末检查时工作F拖后1周,使总工期延长1周;选项D,第7周末检查时工作J提前1周,使总工期提前1周;选项E,第7周末检查时工作K拖后1周,但不影响总工期。参见教材P101。
转载请注明原文地址:https://www.tihaiku.com/jzgc/311542.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
下列报审、报验表中,最终可由专业监理工程师签认的表式是( )。A.施工控制测量
下列施工单位报审、报验用表中,需专业监理工程师提出审查意见后,由总监理工程师审核
根据《建设工程监理规范》,下列表式中,不需要总监理工程师加盖执业印章,但需要建设
根据《建设工程监理规范》GB/T50319-2013建设工程监理基本表式分类,以
根据《建设工程监理规范》,旁站是指项目监理机构对施工现场( )进行的监督活动。
全过程工程咨询服务内容包括( )。A.投资决策综合性咨询 B.工程建设全过程
下列关于监理人员在巡视检查时,在施工质量方面应关注的情况包括的是( )。A.安
项目监理机构选择合理的承发包模式和合同计价方式是建设工程目标控制重要的( )措
下列目标控制措施中,属于经济措施的有( )。A.编制和实施资金使用计划 B.
为了有效地控制建设工程三大目标,需要逐级分解建设工程总目标,按( )等制定分目
随机试题
A.likeB.depressedC.conflictD.accessingE.
TerryWolfischColemayseemlikeanordinary40-year-oldmom,butherneigh
InequalityIsNotInevitable[A]Adangeroustrendhasde
女性,40岁。4年前呼吸道感染后出现咳嗽伴胸闷,此后反复发作,伴有喘息,多于呼吸
下列选项中,关于企业法人与项目经理部法律关系的表述,正确的是()。A.
下列有关合伙事务执行的规定,说法正确的是()。A.委托1个或者数个合伙人执行合
组织流水施工时,划分施工段的最根本目的是( )。 A、提供工艺或组织间歇时间
城市建设用地平衡表的主要作用包括( )。A.评价城市各项建设用地配置的合理水平
某车间负荷采用低压三相电源线路供电,线路长度L=50m,允许电压降5%,保
HIV主要感染的细胞不包括( )。A.CD4+T淋巴细胞 B.单核-吞噬细胞
最新回复
(
0
)
