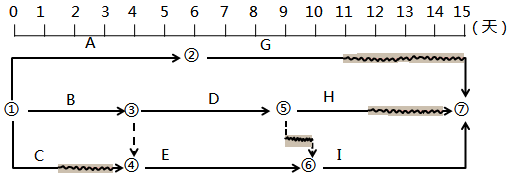

在下图所示的网络计划中,有关各项工作的总时差和自由时差的表述正确的是( )。
在下图所示的网络计划中,有关各项工作的总时差和自由时差的表述正确的是( )。
admin
2022-08-02
73
问题
在下图所示的网络计划中,有关各项工作的总时差和自由时差的表述正确的是( )。
A.工作A的自由时差为0,总时差为2B.工作B的总时差和自由时差均为1C.工作C的总时差和自由时差均为2D.工作D的自由时差为0,总时差为1E.工作E的自由时差和总时差均为0
选项
A.工作A的自由时差为0,总时差为2
B.工作B的总时差和自由时差均为1
C.工作C的总时差和自由时差均为2
D.工作D的自由时差为0,总时差为1
E.工作E的自由时差和总时差均为0
答案
CDE
解析
考点:双代号时标网络计划工作总时差和自由时差的判定。选项A,工作A的自由时差为0,总时差为4;选项B,工作B的总时差和自由时差均为0。参见教材P62。
转载请注明原文地址:https://www.tihaiku.com/jzgc/311450.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
根据《建筑法》,在施工过程中,施工企业施工作业人员的权利有( )。A.获得安全
监理月报能确保建设工程监理工作可追溯,以下属于监理月报主要内容的有( )。A.合
下列计划中,属于应急计划的有()。A.现场人员安全撤离计划 B.材料与设备采
下列有关工程监理单位、监理人员职责的表述中,正确的有( )。A.未经监理人员签字
损失控制计划系统中灾难计划的效果是( )。A.既不改变工程风险的发生概率,也不改
根据《建设工程文件归档整理规范》,下列关于建设工程监理文件资料验收与移交的表述中
下列有关投标预备会的表述中,错误的是( )。A.招标人按照投标文件规定的时间组织
下列关于CM模式和快速路径法的表述中,正确的是( )。A.快速路径法不能改变建
建设工程采用设计—施工总承包模式的特点有( )。A.建设单位招标发包工作难度大
下列关于工程建设不同阶段项目监理机构信息收集的表述中,正确的是( )。A.施工期
随机试题
Whenthegiantbuilding______,alikelyorproperlocationwasselected.A、was
Journalistshave______aplottokilltheAmericanpresident.A、imposedB、supposed
[originaltext]WhenMidoriwastwoyearsold,sheoftenclimbedontothepia
某防空地下室为二等人员掩蔽所(一个防护单元),掩蔽人数N=415人,清洁新风量为
患者女性,27岁。孕1产1。孕38周,经阴道分娩一女活婴,胎儿娩出后,即有阴道持
A.欺骗、威胁、利诱进行医学临床实验违反了道德和法律 B.负担和受益要公正分配
目前测定土的无侧限抗压强度的主要方法有:()A.应变控制法 B.应力控制法
患者女性,61岁。家属发觉近1个月来患者怕冷、无力,说话声音不清,面色苍白,表情
关于建设单位安全责任的说法,正确的是()。A.不得压缩合同工期 B.确定
正确的电缆直埋敷设做法有()。A.穿越农田时埋深应不小于0.7mB.铠装电缆
最新回复
(
0
)
