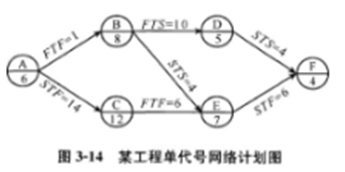

某工程单代号搭接网络计划如图3-14所示,节点中下方数字为该工作的持续时间,其中
某工程单代号搭接网络计划如图3-14所示,节点中下方数字为该工作的持续时间,其中
admin
2022-08-02
17
问题
某工程单代号搭接网络计划如图3-14所示,节点中下方数字为该工作的持续时间,其中的关键工作为()。
A.工作A、工作C和工作EB.工作B、工作D和工作FC.工作C、工作E和工作FD.工作B、工作E和工作F
选项
A.工作A、工作C和工作E
B.工作B、工作D和工作F
C.工作C、工作E和工作F
D.工作B、工作E和工作F
答案
B
解析
2022/2021版教材P79-83
首先根据已知条件,算出各工作的最早开始时间和最早完成时间;第二步计算相邻两项工作之间的时间间隔;第三步利用相邻两项工作之间的时间间隔来判定关键线路。关键线路上的工作即为关键工作。各工作的最早开始时间和最早完成时间如下:
(1)ESA=0,EFA=6。
(2)根据FTF=1,EFB=7,ESB=7-8=-1,显然不合理。为此,应将工作B与虚拟工作S(起点节点)相连,重新计算工作B的最早开始时间和最早完成时间得:ESB=0,EFB=8。
(3)根据STF=14,EFC=14,ESC=2。
(4)根据FTS=10,ESD=8+10=18,EFD=18+5=23。
(5)首先根据FTF=6,EFE=14+6=20,ESE=20-7=13,其次根据STS=4,ESE=4,EFE=11,取大值,ESE=13,EFE=20。
(6)根据STS=4,ESF=22,EFF=26,根据STF=6,ESF=19-4=15,EFF=13+6=19,所以取大值ESF=22,EFF=26,工期为26。
计算相邻两项工作之间的时间间隔:
LAGA,B=EFS(=8)-EFA(=6)-1=1;
LACB,D=ESD(=18)-EFB(=8)-10=0;LAGD,F=ESF(=22)-ESD(=18)-4=0。
因为B工作是和S虚工作相连的,所以SBDF是一条关键线路。
LAGB,E=ESE(=13)-ESB(=0)-4=9;
LAGA,C=EFC(=14)-ESA(=0)-14=0;
LAGC,E=EFE(=20)-EFC(=14)-6=0;
LAGE,F=EFF(=26)-ESE(=13)-6=7。
工作B的最早开始时间为0,所以它也是一个起始工作。根据“从搭接网络计划的终点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。”其关键线路为BDF。所以只有BDF是关键线路。
转载请注明原文地址:https://www.tihaiku.com/jzgc/308153.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
关于建设工程监理规划编写的说法,正确的是()A、监理规划的编写必须满足业主的要求
下列文件中,由总监理工程师负责组织编制的是()A、监理细则 B、监理规划 C
下列协调工作中,不属于项目监理机构内部组织关系协调的是()A、含混安排监理人员的
关于建设工程风险对策的说法,正确的是()A、风险回避是应对技术风险的最佳策略
某建设工程有X、Y、Z三项风险事件,发生概率分别为:P<sub>X</sub>=
目标计划与目标控制之间表现出的基本关系是()A、作用不同的主辅关系 B、同时出
建设工程目标控制包括:①收集工程实际状况资料;②采取纠偏措施;③形成工程状况报告
监理工程师的执业特点之一是执业范围广泛,该特点表现在()A、监理的工程类别方面
根据《建设工程监理规范》,工程项目的重点部位、关键工序应由()协商后共同确认。A
根据《建设工程监理规范》,专业监理工程师应对承包单位进场的工程材料、构配件和设备
随机试题
YousufKarsh,theCanadianportraitartistwhophotographedmanyofthemost
桁架结构形式与荷载FP均已知,如图所示。结构中杆件内力为零的杆件数为:A.0根
A.苏子降气汤 B.定喘汤 C.半夏厚朴汤 D.旋覆代赭汤 E.小青龙汤
采用三组同条件制作和养护的标准试件进行混凝土抗弯拉强度试验,请回答下列问题。(5
新生儿轻度窒息,Apgar评分为()A.0~2分 B.2~4分 C.
违法发放贷款罪的主体是特殊主体,商业银行不能成为本罪的主体。
当归四逆汤的主治病证是A脾胃虚寒证 B胃寒呕吐,肝寒上逆证 C中焦虚寒,肝脾
药物的干燥失重测定法中的热重分析是用A:TGA表示 B:DTA表示 C:DS
高应变检测单桩承载力时,力传感器直接测定的是哪项?( )A、传感器安装面处的应
会计法律制度是会计职业道德的最低要求。()
最新回复
(
0
)
