首页
登录
建筑工程
已知某工程施工持续时间见表2-5。为缩短计划工期,允许第Ⅰ和第Ⅱ施工过程之间搭接
已知某工程施工持续时间见表2-5。为缩短计划工期,允许第Ⅰ和第Ⅱ施工过程之间搭接
admin
2022-08-02
84
问题

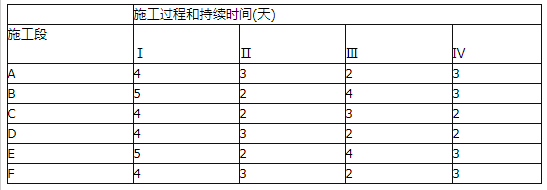

已知某工程施工持续时间见表2-5。为缩短计划工期,允许第Ⅰ和第Ⅱ施工过程之间搭接1天,施工过程Ⅱ完成后,要技术间歇2天,第Ⅲ和第Ⅳ施工过程之间有1天的组织间歇。按照流水施工组织,其最短总工期为()天。 某工程施工持续时间表2-5
A.40B.41C.42D.43
选项
A.40
B.41
C.42
D.43
答案
A
解析
2022/2021版教材P32-34
本题考查的是流水施工工期的确定。非节奏流水施工工期的计算步骤如下:
(1)计算各施工过程流水步距之和:∑K=14+3+5=22;(2)流水施工工期:T=∑K+∑tn+∑Z+∑G-∑C=22+16-1+2+1=40;(3)首先应注意到,通常的流水节拍表以施工过程为行,以施工段为列。而此题恰相反,在计算第二步时,要知道∑tn。∑tn的意义是最后一个施工过程在各个施工段的流水节拍之和3+3+2+2+3+3=16。
转载请注明原文地址:https://www.tihaiku.com/jzgc/307844.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
(2022年真题)工程施工中,因施工承包单位原因造成实际进度拖后而需要调整施工进
(2022年真题)工程勘察单位应履行的勘察后期服务职责是( )。A.审查施工设计
(2022年真题)下列工作中,属于建设工程进度调整系统过程中工作内容的是( )。
(2022年真题)与依次施工,平行施工方式相比,流水施工方式的特点有( )。A.
(2022年真题)建设工程施工事故发生后,施工单位提交的质量事故调查报告应包括的
(2022年真题)某混凝土工程总高度为80m,拟采用滑模技术施工,根据《危险性较
某地下工程,计划到11月份累计开挖土方2万m3,预算单价95元/m3,经确认,到
编制建设工程物资供应计划时,首先应考虑的是( )的平衡。A.数量 B.时间
某工程双代号网络计划如下图所示,图中出现的错误有( )。 A.节点编号有误
某工程施工过程中发生质量事故,造成3人死亡,6000万元直接经济损失,则该质量事
随机试题
•Readthetextbelowaboutthelifecycleofaproduct.•Inmostofthelines4
Notuntilthechildfellasleep___________(母亲才离开房间).didthemotherleavether
Theydrivehybridcars,iftheydriveatall,shopatlocalstores,ifthey
Bloggingisapastimeformany,evenalivelihoodforafew.Forsome,itbe
以下关于信息系统项目管理的说法中,不正确的是( )。A.项目管理需要专门的组织
急性坏死性肠炎的病变主要部位:()A.空肠下段和回肠上段 B.横结
A.葛根 B.淡豆豉 C.芦根 D.薄荷 E.栀子功能解表,兼能除烦的药
位于美国加州硅谷附近弗里蒙特市的特斯拉电动汽车生产工厂,90%的零部件来自美国本
患者,女,25岁,脑挫伤入院,肾上腺皮质激素治疗的目的是()A.减轻炎症反
患者男,50岁。晨起刷牙时左口角流水,伴左耳后痛。查体:左额纹消失,左眼闭合无力
最新回复
(
0
)
