某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工
某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工
admin
2022-08-02
135
问题

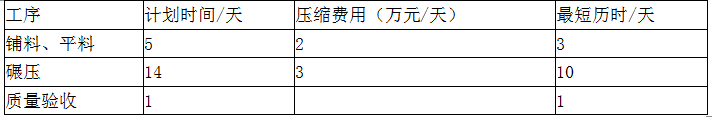

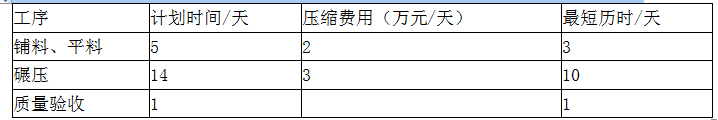

某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工。填筑工期为60天。每个工序只有一个施工队。每个区段施工工序具体施工参数见下表。

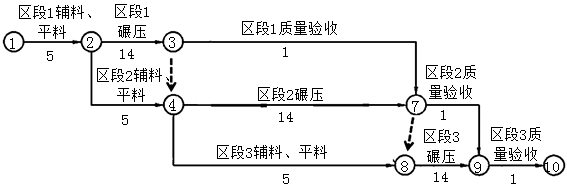

施工单位编制填筑施工进度计划见下图
【问题】 1.施工单位编制的填筑工程的施工进度计划是否满足要求?请说明理由。 某堤防工程工期为60天。
2.若填筑工期缩短为48天,试列出压缩工期的方案,并计算压缩工期增加费用。
选项
答案
解析

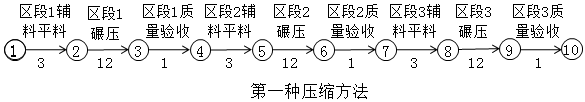

1.该网络计划的计算工期为60天,满足工期要求。2.第一种方案:直接压缩工作历时。 先压缩铺料、平料工作的历时,再压缩碾压工作历时。 增加费用为:2万元/天×6天+3万元/天×6天=30万元

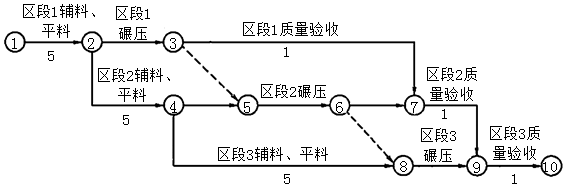

第二种方案:改变作业的组织方式,见下图,不增加费用。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2721999.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
中国进出口银行的业务包括()。A.进出口信贷 B.对外承包工程贷款 C.
人力资源管理的职责主要包括()。A.计划 B.发展 C.调整 D.教育
金融工程的应用领域包括()。A.金融产品创新 B.资产定价 C.套利
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
建设单位对某项目实行施工招投标,建设单位的招标文件5月8日开始发售招标文件,到5
基础设施工程项目采用PPP模式,政府部门和社会投资人共同出资,总投资六个亿,资本
简述国内推行的全过程工程咨询服务模式包括哪三种?
简述工程索赔产生的五个原因
简述适用工程总承包的四个条件。
简述全过程工程咨询的三个服务特征。
随机试题
Officeworkerswhowouldnormallystepintoapuborgymtocopewiththest
下列说法不正确的是().
磁场方向和电场方向类似,有起始点和终止点。()
屏状核的外侧为A.外囊 B.最外囊 C.岛叶 D.苍白球 E.尾状核体
老年性骨质疏松症主要与老龄化有关,多见于70岁以上的老年人,男女比例约为2:1。
A.慢性规律性的上腹痛 B.无规律性的上腹痛 C.右上腹绞痛 D.左上腹剧
比较法估价的步骤包括以下几项:①收集交易实例;②选取可比实例;③建立比较基础;④
某海鲜酒楼厨师发现厨房天然气轻微泄漏,立即报告总经理王某,要求停业维修。王某查看
艾斯沃斯将婴儿依恋划分为()等类型。(2009-05)A:安全型依恋、回避型依恋
人民法院2月1日作出第一审民事判决,判决书2月5日送达原告,2月10日送达被告,
最新回复
(
0
)
