首页
登录
建筑工程
A水电开发公司投资兴建一水利工程,依法与B工程集团公司签订了固定总价EPC总包合
A水电开发公司投资兴建一水利工程,依法与B工程集团公司签订了固定总价EPC总包合
最全题库
2022-08-02
68
问题
A水电开发公司投资兴建一水利工程,依法与B工程集团公司签订了固定总价EPC总包合同。主体设计及施工由工程集团公司B承担,经水电开发公司A同意,工程集团公司B与C设计院签订了部分专项设计合同,约定由C设计院提供钢闸门设计服务;工程集团公司B与D公司签订了机电设备供应安装合同,约定由D公司提供机电设备并负责进行安装。其余均由工程集团公司B下属分公司E完成主体设计与施工。【事件】 事件1:由于C设计院的任务繁忙,未按合同约定及时提交施工图纸,致使工程集团公司B下属分公司E工期延误20天,损失2万元。 事件2:由于工程集团公司B下属分公司E的基础预埋件施工偏差,致使D公司设备无法正确安装,耽误5天工期,E损失5000元,D公司损失1万元。 事件3:由于库区百姓因移民补偿未能和A公司及当地政府达成一致,拆迁工作拖延,致使工程集团公司B下属分公司E的进度延误30天,损失5万元。【问题】1.请画出该水利项目EPC承包合同结构图。2.对事件1,工程集团公司B下属分公司E是否可以向发包人A水电开发公司提出索赔?3.对事件2,设备供应单位D是否可以向总包单位B提出索赔?4. 对事件3,工程集团公司B是否可以向地方政府提出索赔?5.对事件3,工程集团公司B是否可以向发包人A水电开发公司提出索赔?
选项
答案
解析

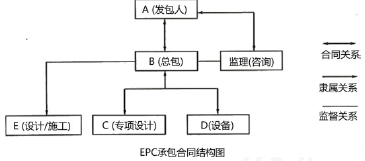

问题1:该水利项目EPC承包合同结构图如下:
问题2: EPC总包合同下设计是总承包人的义务,所以对事件1,工程集团公司B下属分公司E不可以向发包人A水电开发公司提出索赔,但可以通过集团公司B向专业设计分包商C提出索赔,如若事件1造成总工期延误,发包人单位A可以向总承包人B提出索赔。问题3: E是总承包人B的下属分公司,其错误即为总承包人B的错误,所以对事件2,设备供应单位D可以向总承包人B提出工期和费用索赔。问题4: 在该合同结构中,移民拆迁是发包人A的义务,所以对事件3,总承包人B可以向发包人A提出索赔,但因B与地方政府没有合同关系,所以不可以向地方政府提出索赔。问题5: 因该合同为固定总价合同,所以由于市场变化,工程所需水泥价格上涨造成的损失由总承包人自己承担。所以不可以向发包人A提出补偿要求。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2721903.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
甲、乙订立合作开发协议,约定共同完成一项发明,但就该项发明的专利申请权未作约定,
没有公开发表的文学作品不享有著作权。()
甲公司委托乙公司开发库存产品信息追踪软件,付费50万元,没有明确约定著作权的归属
张某委托李某开发一种新产品,合同中未明确约定该产品专利申请权的归属。该产品开发完
工程师甲根据其单位指派开发出某种碳酸饮料配方后,单位对该配方采取了全面的保密措施
甲、乙共同开发一种新产品,未明确约定该产品的专利申请权的归属。当该产品被开发完成
2020年3月1日《中华人民共和国证券法》正式实施,要稳步推进证券公开发行施行(
商业银行人力资源开发与管理的内容有()。A.改革人事制度 B.人力资源规划
我国的政策性银行包括()。A.交通银行 B.国家开发银行 C.中国进出口
金融服务实体至少包括()方面的内容。A.支持国家战略性、重大工程 B.
随机试题
DearMs.Reyes,Ourcompanyisonceagainconsideringalocation【C1】____
Averylargenumberofpeopleceasewhenquiteyoungtoaddanythingtoali
Whatdoweknowfromtheconversationabouttheman?[br][originaltext]M:I’m
Acollegelibraryisaninexhaustibleandeverchangingstorehouseofinform
下列属于三级动火作业的是()。A.具有一定危险因素的非禁火区域内进行临时焊
铁代谢检查,不符合缺铁性贫血的是A.血清铁蛋白降低 B.红细胞游离原卟啉降低
把下面的六个图形分为两类,使每一类图形都有各自的共同特征或规律,分类正确的一项是
以下各选项中______最符合变化规律 A. B. C. D.
借记卡、贷记卡都属于银行卡。因此,都具有转账结算、储蓄、汇兑、透支消费等功能。(
根据动作的精细程度与肌肉运动强度的不同,可以将操作技能分为()和(
最新回复
(
0
)
